Solarpark-Planung Guide: Schritt-für-Schritt zum Projekt

Solarpark-Planung Guide: Schritt-für-Schritt zum Projekt

Ein Projektleiter für Solarparks stimmt im Büro gemeinsam mit seinem Team die nächsten Schritte ab.


TL;DR:

  • Die Planung eines Solarparks in Deutschland ist komplex und erfordert eine strukturierte Herangehensweise.
  • Frühzeitige Standortanalyse, Berücksichtigung regulatorischer Anforderungen und flexible Projektsteuerung sind entscheidend für den Erfolg.
  • Hybridlösungen wie Agri-PV und Batteriespeicher werden zunehmend zum Standard für wirtschaftlich starke Projekte.

Die Planung eines Solarparks in Deutschland ist kein linearer Prozess. Regulatorische Anforderungen, komplexe Flächenanalysen, technische Auslegung und Behördenkommunikation greifen ineinander und können selbst erfahrene Projektentwickler an ihre Grenzen bringen. Wer ohne klare Struktur vorgeht, riskiert teure Verzögerungen oder scheitert an vermeidbaren Fehlern. Dieser Guide führt Sie systematisch durch alle entscheidenden Phasen: von der Standortwahl über Genehmigungen und technische Planung bis hin zu Bau, Inbetriebnahme und Monitoring. Das Ziel ist Prozesssicherheit und Effizienz für Entwickler und Investoren, die heute die Projekte von morgen realisieren wollen.

Inhaltsverzeichnis

Wichtige Erkenntnisse

Punkt Details
Standort ist entscheidend Eine gezielte Standortanalyse mit digitalen Tools optimiert Projektsicherheit und Wirtschaftlichkeit.
Genehmigungsdauer realistisch kalkulieren Die Beantragung von Netzanschluss und Baugenehmigung benötigt oftmals bis zu drei Jahre.
Technische Innovationen nutzen Mit Hybridkonzepten wie Agri-PV und Batteriespeichern lassen sich Ertrag und Nachhaltigkeit steigern.
Monitoring & Biodiversität einbinden Wirkungsvolles Monitoring und Naturschutz berücksichtigen zukünftige Nutzung und Projektakzeptanz.

Wichtige Voraussetzungen und Standortanalyse

Nachdem die vielschichtigen Herausforderungen skizziert wurden, schauen wir zunächst auf die Grundlagen: Wo und wie findet man den idealen Standort für einen Solarpark?

Die Standortwahl ist der erste und oft unterschätzte Weichensteller für den Projekterfolg. Ein Standort, der auf den ersten Blick attraktiv wirkt, kann sich bei näherer Prüfung als problematisch erweisen. Entscheidend ist eine strukturierte Voranalyse, die mehrere Faktoren gleichzeitig bewertet. Sonneneinstrahlung, Bodenbeschaffenheit und Netznähe bilden dabei das Fundament jeder seriösen Standortbewertung.

Schritt-für-Schritt-Übersicht zur Planung eines Solarparks – Ihre Infografik im Überblick

Die Globalstrahlung (also die gesamte auf eine Fläche treffende Sonnenenergie) sollte in Deutschland idealerweise über 1.000 kWh pro Quadratmeter und Jahr liegen. Süddeutsche Standorte bieten hier Werte bis 1.200 kWh/m², während norddeutsche Lagen eher bei 950 bis 1.050 kWh/m² liegen. Dieser Unterschied beeinflusst direkt die Wirtschaftlichkeit und den Ertrag der Anlage.

Folgende Kriterien sollten bei der Erstbewertung systematisch geprüft werden:

  • Sonneneinstrahlung: Globalstrahlungsdaten aus Wetterdatenbanken (z.B. PVGIS)
  • Topografie: Flache oder leicht südgeneigte Flächen bevorzugen, Verschattung durch Bäume oder Gebäude ausschließen
  • Bodenbeschaffenheit: Tragfähigkeit für Rammfundamente, keine Kontaminierung, keine Moorböden
  • Netznähe: Entfernung zum nächsten Netzverknüpfungspunkt, verfügbare Netzkapazität
  • Flächenstatus: Landwirtschaftliche Nutzung, Schutzgebiete, Bebauungsplan
  • Eigentumsverhältnisse: Pacht oder Kauf, Laufzeiten, Grundbucheintragungen
Parameter Zielwert Kritischer Wert
Globalstrahlung >1.050 kWh/m²/a <950 kWh/m²/a
Netzentfernung <2 km >5 km
Flächengröße >5 ha <2 ha
Bodenqualität Klasse 1-3 Moorböden, Altlasten

Moderne Geo-Tools beschleunigen diese Analyse erheblich. Mit Standortkonzepten für Erneuerbare lassen sich Flächen automatisiert nach mehreren Kriterien gleichzeitig filtern und bewerten. Das spart nicht nur Zeit, sondern reduziert auch das Risiko, relevante Ausschlusskriterien zu übersehen.

Profi-Tipp: Nutzen Sie Marktpotenzialanalysen schon in der Frühphase. Wer Marktpotenziale frühzeitig erkennt, kann Flächen in Regionen mit hoher Netzkapazität und geringem Wettbewerbsdruck priorisieren und so Entwicklungskosten deutlich senken.

Ein oft unterschätzter Faktor ist die Kombination aus Flächenverfügbarkeit und Netzkapazität. Selbst ein hervorragend bestrahlter Standort bringt wenig, wenn der nächste Netzverknüpfungspunkt überlastet ist oder eine teure Leitungsverlängerung erfordert. Frühzeitige Abstimmung mit dem Netzbetreiber ist deshalb keine Option, sondern Pflicht.

Genehmigungsprozess und regulatorische Hürden

Ist der geeignete Standort gefunden, folgt die entscheidende Phase der Genehmigungen und regulatorischen Klärung.

Der Genehmigungsprozess für einen Solarpark ist in Deutschland mehrstufig und bindet erhebliche Ressourcen. In der Praxis dauern Genehmigungen 1 bis 3 Jahre, wobei die zentralen Schritte Netzanschluss, Bebauungsplan und Bauantrag sind. Wer diesen Zeitraum unterschätzt, gefährdet Finanzierungspläne und Renditeerwartungen.

Die wichtigsten Verfahrensschritte im Überblick:

  • Bebauungsplanänderung: Viele Flächen erfordern eine Änderung des Flächennutzungs- oder Bebauungsplans, was allein 12 bis 24 Monate dauern kann
  • BImSchG-Verfahren: Das Bundes-Immissionsschutzgesetz (BImSchG) greift bei größeren Anlagen und erfordert eine formelle Genehmigung
  • Umweltverträglichkeitsprüfung (UVP): Ab bestimmten Anlagengrößen ist eine UVP vorgeschrieben, die Fauna, Flora und Landschaftsbild bewertet
  • Netzanschlussvertrag: Muss frühzeitig mit dem Netzbetreiber verhandelt werden, da Kapazitäten begrenzt sind
  • Artenschutzrechtliche Prüfung: Nachweis, dass keine geschützten Arten beeinträchtigt werden

Ein häufiger Fehler: Der Netzanschlussantrag wird zu spät gestellt. Netzbetreiber haben gesetzliche Bearbeitungsfristen, aber Kapazitätsengpässe können trotzdem zu monatelangen Verzögerungen führen. Stellen Sie den Antrag parallel zur Bauleitplanung.

Die Schnittstellen zwischen verschiedenen Behörden sind eine der größten Fehlerquellen. Untere Naturschutzbehörde, Baurechtsamt, Netzbetreiber und Landratsamt arbeiten nicht immer synchron. Ein klares Kommunikationsmanagement und ein erfahrener Genehmigungsberater sind hier keine Luxus, sondern Investitionsschutz.

Für den Genehmigungsprozess im Detail empfiehlt sich eine strukturierte Dokumentation aller Anträge, Fristen und Behördenkontakte. Digitale Projektmanagement-Tools helfen, den Überblick zu behalten und Fristen nicht zu verpassen.

Ab 2026 gelten zudem verschärfte regulatorische Anforderungen für Energieprojekte, die unter anderem strengere Anforderungen an Biodiversitätsnachweise und Netzintegration stellen. Wer diese frühzeitig in die Planung integriert, vermeidet teure Nachbesserungen.

Typische Fehlerquellen, die Projekte verzögern oder scheitern lassen:

  • Unvollständige Antragsunterlagen beim ersten Einreichen
  • Fehlende Abstimmung mit Gemeinden über Pachtverträge und Bauleitplanung
  • Unterschätzung des Zeitbedarfs für artenschutzrechtliche Gutachten
  • Fehlende Reservekapazität im Netz, die erst spät erkannt wird

Technische Planung: Komponenten und Auslegung

Sind alle Genehmigungen in der Tasche, geht es um die richtige technische Auslegung und Zusammenstellung der Anlagenkomponenten.

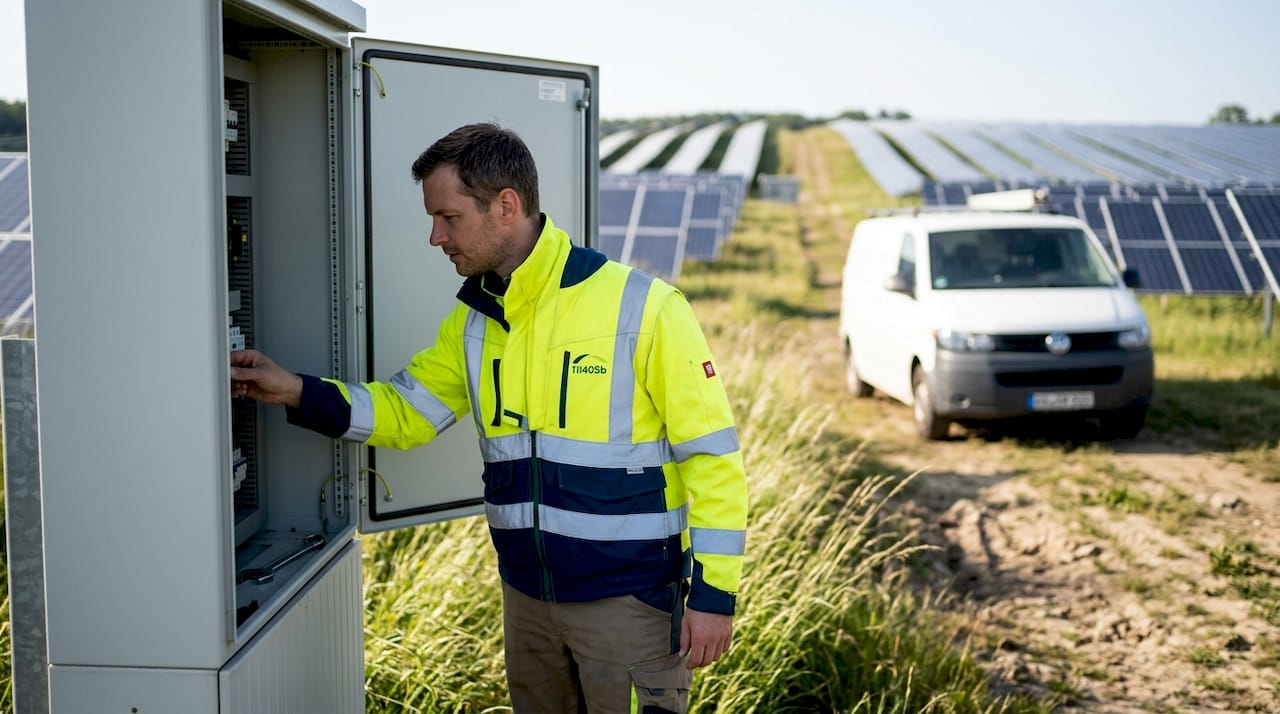

Ein Ingenieur nimmt die technische Anlage im Solarpark genau unter die Lupe.

Die technische Planung eines Solarparks ist weit mehr als die Auswahl von Modulen und Wechselrichtern. Sie bestimmt maßgeblich Ertrag, Wartungsaufwand und Lebensdauer der Anlage über 20 bis 30 Jahre. Fehler in dieser Phase sind teuer und schwer zu korrigieren.

Bei der Komponentenauswahl stehen folgende Entscheidungen im Vordergrund:

  1. Modultyp: Monokristalline Module bieten heute Wirkungsgrade über 22%, bifaziale Module nutzen zusätzlich Reflexionslicht vom Boden
  2. Wechselrichter: Zentral- oder Stringwechselrichter, Entscheidung beeinflusst Wartungsaufwand und Ausfallrisiko
  3. Montagesystem: Fest aufgeständert oder mit Einachs-Tracker, Tracker erhöhen den Ertrag um 15 bis 25%, aber auch die Kosten
  4. Netzanschluss: Spannung, Transformator, Schutzeinrichtungen gemäß VDE-Normen
  5. Monitoring-System: Echtzeitüberwachung von Ertrag, Fehler und Wetterdaten
Anlagentyp Ertragsvorteil Mehrkosten Empfehlung
Klassisch (fest) Basis Basis Kleine Flächen, einfache Topografie
Mit Tracker +15 bis 25% +8 bis 12% Große Flächen, flaches Gelände
Agri-PV variabel +20 bis 40% Landwirtschaftliche Nutzung
Hybrid mit Speicher +Flexibilität +30 bis 50% Eigenverbrauch, Direktvermarktung

Hybrid-Konzepte wie Agri-PV und Batteriespeicher bieten neue wirtschaftliche Möglichkeiten. Batteriespeicher kosten mittlerweile konkret unter 450 €/kWh und eröffnen Möglichkeiten in der Direktvermarktung und Netzstabilisierung. Das verändert die Wirtschaftlichkeitsrechnung grundlegend.

Profi-Tipp: Nutzen Sie eine strukturierte Projektplanung-Checkliste für die technische Auslegung. Ein systematischer Projektworkflow verhindert, dass kritische Entscheidungen wie die Wechselrichterredundanz oder die Kabelquerschnitte zu spät getroffen werden.

Der praktische Workflow für die technische Auslegung:

  1. Energieertragssimulation mit Standortdaten (PVGIS, PVsyst)
  2. Dimensionierung der Modulanzahl und Wechselrichterleistung
  3. Kabelplanung und Verlustoptimierung
  4. Auswahl Montagesystem abhängig von Topografie und Windlast
  5. Netzanschlusskonzept mit Netzbetreiber abstimmen
  6. Wirtschaftlichkeitsrechnung inkl. Speicher und Direktvermarktung

Agri-PV ist dabei ein besonders interessanter Sonderfall: Die gleichzeitige landwirtschaftliche und energetische Nutzung einer Fläche erhöht die gesellschaftliche Akzeptanz und kann Flächenrestriktionen umgehen. Allerdings erfordert sie spezialisierte Montagesysteme und eine enge Abstimmung mit dem Landwirtschaftsbetrieb.

Bau, Inbetriebnahme und Monitoring

Mit der technischen Planung im Griff folgt der Bau sowie der erfolgreiche Übergang und Betrieb des Solarparks.

Die Bauphase ist zeitkritisch. Verzögerungen hier können dazu führen, dass Einspeisetarife aus EEG-Ausschreibungen verfallen oder Finanzierungsfristen gerissen werden. Ein klarer Bauablaufplan mit Puffern ist deshalb unverzichtbar.

Die wichtigsten Bauabschnitte:

  • Erdarbeiten und Fundamentierung: Rammung der Trägerprofile oder Betonfundamente je nach Bodenklasse
  • Montage der Unterkonstruktion: Aufständerung, Tracker-Systeme, Kabeltrassen
  • Modulinstallation: Befestigung und elektrischer Anschluss der Module
  • Elektroinstallation: Verkabelung, Wechselrichter, Transformator, Übergabestation
  • Netzanschluss: Koordination mit Netzbetreiber, Abnahme durch zugelassenen Elektrofachbetrieb
  • Testbetrieb: Funktionsprüfung aller Komponenten, Ertragsvergleich mit Simulation

Statistik: Flächenversiegelung bei Solarparks liegt meist unter 1%, da Module auf Rammfundamenten stehen und der Boden darunter weitgehend erhalten bleibt. Artenschutzrechtliche Kompensation und Biodiversitätskonflikte bleiben dennoch zentrale Planungsthemen.

Das Monitoring beginnt nicht erst nach der Inbetriebnahme. Bereits während des Testbetriebs sollten Ertragsdaten mit der Simulation verglichen werden. Abweichungen von mehr als 5% deuten auf Installationsfehler, Verschattungsprobleme oder fehlerhafte Modulchargen hin.

Für den laufenden Betrieb empfehlen sich folgende Monitoring-Maßnahmen:

  • Echtzeit-Ertragsdatenerfassung mit automatischer Fehlermeldung
  • Thermografische Inspektion der Module jährlich
  • Wechselrichter-Logfiles regelmäßig auswerten
  • Vegetationsmanagement zur Verschattungsvermeidung

Natur- und Umweltschutz ist kein Hindernis, sondern eine Chance. Solarparks können durch gezielte Begrünung mit heimischen Wildpflanzen, Insektenhotels und extensiver Beweidung zur Biodiversität beitragen. Der aktuelle Planstatus Solarenergie zeigt, dass immer mehr Kommunen solche Konzepte aktiv einfordern.

Am Ende der Betriebszeit stehen Rückbau und Nachnutzung. Rückbaukosten sollten von Anfang an in der Finanzplanung berücksichtigt werden. Die gesetzlichen Vorgaben für den Rückbau entwickeln sich weiter, und Rückstellungen sind heute bei vielen Finanzierern Pflicht.

Unsere Einschätzung: Was in der Planung wirklich zählt

Nachdem Sie den klassischen Ablauf kennen, nehmen wir eine kritische Perspektive ein und zeigen, wo echte Wettbewerbsvorteile liegen.

Der größte Fehler in der Solarpark-Entwicklung ist nicht die falsche Modulwahl oder ein schlechter Standort. Es ist das starre Festhalten an linearen Prozessen, obwohl Projekte selten linear verlaufen. Genehmigungsbehörden ändern Anforderungen, Netzbetreiber kommunizieren Kapazitätsengpässe kurzfristig, und Marktpreise für Komponenten schwanken erheblich. Wer seinen Projektworkflow nicht anpassungsfähig gestaltet, verliert Zeit und Geld.

Digitale Analyse-Tools sind hier kein Nice-to-have, sondern ein echter Hebel. Wer Flächenanalysen, Genehmigungsstatus und Marktdaten in einer Plattform zusammenführt, trifft Entscheidungen schneller und mit besserer Datenbasis. Das ist kein Komfortvorteil, das ist ein Wettbewerbsvorteil in einem Markt, in dem gute Flächen schnell vergeben sind.

Kombi-Lösungen aus Batteriespeicher und Agri-PV werden von vielen Entwicklern noch immer als Sonderthemen behandelt. Dabei sind sie zunehmend der Standard für wirtschaftlich starke Projekte. Wer sie von Anfang an mitdenkt, statt sie nachträglich zu integrieren, spart Kosten und erhöht die Projektstabilität.

Mit Nefino schneller und sicherer zum realisierten Solarpark

Bereit, den nächsten Schritt zu machen? Mit professionellen Tools und Beratung wird aus Planung realer Projekterfolg.

Die Komplexität der Solarpark-Entwicklung erfordert mehr als Erfahrung. Sie erfordert die richtigen Werkzeuge. Nefino bietet Projektentwicklern und Investoren präzise Flächenanalysen einfach erstellt, tagesaktuelle Geodaten und KI-gestützte Plattformen, die Standortbewertung, Genehmigungsstatus und Marktdaten integrieren.

https://nefino.de

Mit einer fundierten Energiepotenzial-Analyse identifizieren Sie die wirtschaftlich stärksten Standorte, bevor Wettbewerber sie entdecken. Und mit einer strukturierten Risikoanalyse für Ihr Projekt minimieren Sie Überraschungen in Genehmigung und Bau. Sprechen Sie uns an und erleben Sie, wie Nefino Ihre Projektentwicklung beschleunigt.

Häufig gestellte Fragen zur Solarpark-Planung

Wie lange dauert die Planung eines Solarparks in Deutschland durchschnittlich?

Die Planung samt Genehmigungen dauert meist zwischen 1 und 3 Jahren, abhängig von Standortbedingungen und Behördengängen. Genehmigungen dauern in der Praxis 1 bis 3 Jahre, wobei komplexe Bebauungsplanänderungen den größten Zeitanteil einnehmen.

Welche Flächen sind für Solarparks besonders geeignet?

Optimal sind sonnige, wenig verschattete Flächen in Netznähe mit geeignetem Boden, oft Randlagen oder Konversionsflächen. Sonneneinstrahlung, Bodenbeschaffenheit und Netznähe sind die drei zentralen Auswahlkriterien.

Wie kann Biodiversität beim Bau eines Solarparks berücksichtigt werden?

Durch Naturschutz-Ausgleich und gezielte Begrünung mit heimischen Wildpflanzen kann Artenschutz aktiv gefördert werden. Die Flächenversiegelung liegt meist unter 1%, sodass der Boden weitgehend erhalten bleibt.

Welche Rolle spielen Batteriespeicher im Solarpark?

Batteriespeicher erhöhen die Flexibilität bei der Vermarktung und verbessern die Netzintegration. Moderne Systeme kosten unter 450 €/kWh und machen Hybrid-Konzepte wirtschaftlich attraktiv.

Empfehlung
