Wie funktioniert Windparkplanung – Effizienz durch Geodaten

Ein Projektleiter für Windenergie begutachtet mit einer Karte die Windräder vor Ort.

Fehler in der Standortwahl und Datenanalyse führen bei Windparkprojekten oft zu hohen Kosten und langwierigen Genehmigungsprozessen. In Deutschland sind die rechtlichen Rahmenbedingungen besonders anspruchsvoll, da Umwelt-, Planungs- und Energiewirtschaftsrecht gleichzeitig zu berücksichtigen sind. Die Integration von Geodaten aus verschiedenen Quellen eröffnet entscheidende Vorteile: Sie minimiert Risiken und verschafft Projektentwicklern sowie GIS-Experten eine solide Basis für wirtschaftliche Investitionen und rechtliche Sicherheit.

Inhaltsverzeichnis

Wesentliche Erkenntnisse

Punkt Details
Wichtige Dimensionen der Windparkplanung Erfolgreiche Windparkplanung erfordert Flächenidentifikation, Genehmigungsmanagement und Betriebssicherheit.
Rechtliche Rahmenbedingungen In Deutschland sind Umwelt-, Planungs- und Genehmigungsrecht essenziell für die Erfolgsaussichten eines Projekts.
Kosten und Risiken Eine präzise Kostenkalkulation sowie das Erkennen von Risiken sind entscheidend, um finanzielle Engpässe während der Projektentwicklung zu vermeiden.
Frühe Stakeholder-Einbindung Die frühe Kommunikation mit Behörden und Anwohnern ist entscheidend für die Akzeptanz und den reibungslosen Genehmigungsprozess.

Windparkplanung erklärt: Ablauf und Grundbegriffe

Windparkplanung ist ein systematischer Prozess, der technische Machbarkeit, rechtliche Anforderungen und wirtschaftliche Viabilität verbindet. Sie bildet das Fundament jedes erfolgreichen Windenergieprojekts und erfordert fundierte Fachkompetenz.

Die Windparkplanung umfasst drei zentrale Dimensionen:

  • Flächenidentifikation und Sicherung – Ermittlung geeigneter Standorte anhand von Wind-, Gelände- und Infrastrukturdaten
  • Genehmigungsmanagement – Navigation durch Umwelt-, Planungs- und Energiewirtschaftsrecht
  • Betriebssicherheit – Gewährleistung technischer Machbarkeit für langfristige Anlagenstabilität

Der rechtliche Rahmen in Deutschland ist komplex. Umwelt-, Planungs- und Energiewirtschaftsrecht müssen parallel berücksichtigt werden. Das ist nicht optional – es ist der Schlüssel zu rechtlicher Sicherheit.

Der Planungsablauf im Überblick

Die Planung folgt einer strukturierten Abfolge von Schritten. Jede Phase hat spezifische Aufgaben und Ergebnisse.

Phase 1: Standortanalyse

Alles beginnt mit einer gründlichen Standortanalyse. Sie bewerten Windressourcen, Topografie, Eigentumsverhältnisse und erste Genehmigungsfähigkeit. Ohne verlässliche Daten hier wird das Projekt später scheitern.

Ein Stadtplaner analysiert digitale Lagepläne.

Phase 2: Gutachten und Untersuchungen

Nach der Vorprüfung folgen spezialisierte Gutachten:

  • Windmessungen und Windgutachten
  • Umweltverträglichkeitsprüfung (UVP)
  • Artenschutzbewertung
  • Schalltechnische Untersuchungen
  • Schattenwurfberechnungen

Diese Gutachten liefern die faktische Basis für alle weiteren Entscheidungen.

Phase 3: Behördenbeteiligung

Parallel zur Gutachten-Erstellung erfolgt die Abstimmung mit Behörden. Dazu gehören Landratsämter, Naturschutzbehörden, Luftfahrtbehörden und Gemeinden. Frühe Kommunikation verhindert späte Überraschungen.

Phase 4: Genehmigung

Die immissionsschutzrechtliche Genehmigung (BImSchG) ist das Ziel. Sie bestätigt, dass das Projekt alle Anforderungen erfüllt. Erst danach kann die Ausführungsplanung beginnen.

Effiziente Standortanalyse mit präzisen Geodaten spart Monate bei Genehmigungsprozessen und reduziert Projektrisiken erheblich.

Grundbegriffe, die Sie kennen sollten

Windpotenzial: Die verfügbare Windenergie an einem Standort, gemessen in Windgeschwindigkeit und Häufigkeit. Es bestimmt die wirtschaftliche Rentabilität.

Flächennutzungsplan: Das kommunale Planungsinstrument, das Nutzungen räumlich festlegt. Definition und datenbasierte Strategien für Flächennutzungspläne helfen Ihnen, Planungskonflikte früh zu erkennen.

Mindestabstand: Geforderte Distanz zu Wohngebäuden, festgelegt in Landeswindkrafterlassen. Die Abstände variieren zwischen den Bundesländern erheblich.

Repowering: Austausch veralteter Anlagen durch leistungsstärkere Turbinen. Das ist oft wirtschaftlicher als Neubau und braucht weniger Fläche.

Diese Begriffe tauchen in jedem Projektgespräch auf. Ihre klare Definition verhindert Missverständnisse zwischen Planern, Behörden und Investoren.

Pro-Tipp: Nutzen Sie strukturierte Checklisten von Anfang an – sie sichern ab, dass keine kritischen Planungsschritte übersehen werden und sparen mehrere Wochen bei der Projektentwicklung.

Flächenanalyse und Einsatz von Geoinformationen

Flächenanalyse ist das Herzstück moderner Windparkplanung. Sie transformiert Rohdaten in verwertbare Erkenntnisse, die Investitionsentscheidungen treffen. Ohne präzise Geodaten arbeiten Sie mit Vermutungen statt Fakten.

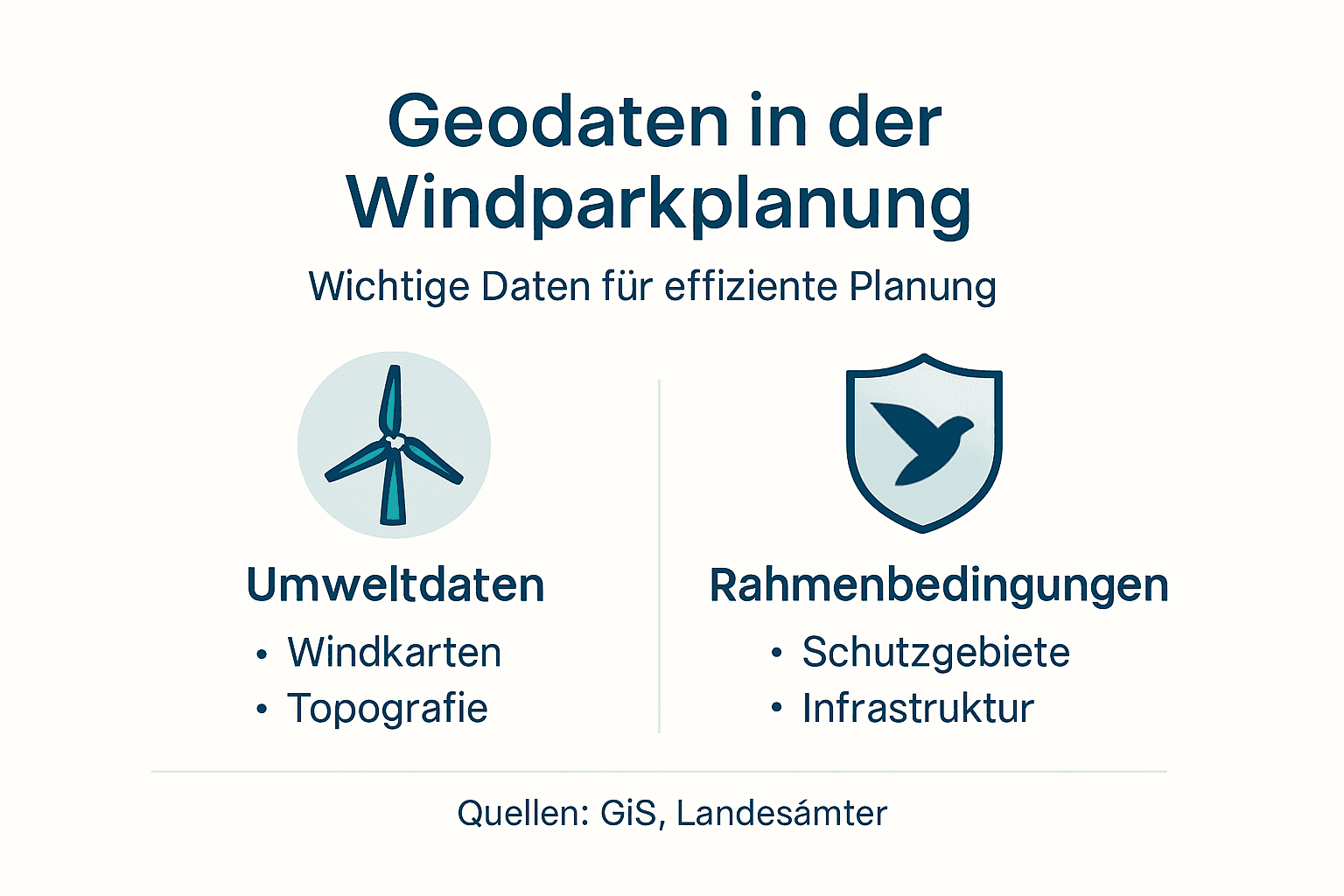

Übersichtsgrafik: Zentrale Geodaten für die Planung von Windenergieanlagen

Geoinformationen offenbaren verborgene Potenziale und Risiken gleichzeitig. Sie zeigen, wo Wind fließt, wo Konflikte entstehen und wo Genehmigungen machbar sind.

Welche Geodaten sind relevant?

Die richtigen Daten zu nutzen ist entscheidend. Verschiedene Datenquellen beleuchten unterschiedliche Aspekte des Standorts.

Strukturierte standortbezogene Daten zu bestehenden Windkraftanlagen helfen Ihnen, Leistungsmuster in vergleichbaren Regionen zu verstehen. Sie zeigen reale Ertragswerte, nicht nur theoretische Modelle.

Folgende Geodaten-Kategorien sind unverzichtbar:

  • Windressourcen – Windgeschwindigkeit, Turbulenzintensität, Häufigkeitsverteilung
  • Topografie und Gelände – Höhenlage, Bodenart, Rauheitsklasse
  • Schutzgebiete – Naturschutzgebiete, FFH-Gebiete, Vogelschutzgebiete
  • Infrastruktur – Straßennetz, Stromleitungen, Wohnbebauung
  • Planungsrecht – Flächennutzungspläne, Bebauungspläne, Ausweisung von Windkraftflächen
  • Eigentumsverhältnisse – Grundstücksgrenzen, Grundbuch-Auszüge

Jede Kategorie beeinflusst Projektfeasibilität, Genehmigungschancen und Wirtschaftlichkeit.

Praktische Analyse-Schritte

Die Flächenanalyse folgt einer systematischen Logik. Jeder Schritt filtert Flächen nach spezifischen Kriterien.

Schritt 1: Grobanalyse

Identifizieren Sie grundsätzlich geeignete Räume. Nutzen Sie Windkarten, Schutzgebiets-Layer und administrative Grenzen. Das grenzt die Suchfläche dramatisch ein.

Schritt 2: Detailanalyse

Vertiefend prüfen Sie Sichtlinien, Abstände zu Bebauung, Waldanteile und Erschließbarkeit. Hier zeigen sich echte Konflikte.

Schritt 3: Konfliktbewertung

Bewerten Sie Umweltrisiken, Artenschutz-Barrieren und Genehmigungswahrscheinlichkeit. Das unterscheidet zwischen machbaren und unrealistischen Projekten.

Präzise Flächenanalyse mit integrierten Geodaten reduziert Fehlentwicklungen um bis zu 60 Prozent und spart Projektentwicklern durchschnittlich 8–12 Wochen.

Warum Integration statt Silos?

Daten in isolierten Systemen verlieren Wert. Integration von Geodaten aus verschiedenen Quellen ermöglicht Ihnen erst, die echten Chancen zu sehen. Wind, Recht, Umwelt und Wirtschaft hängen zusammen – Ihre Analyse sollte das abbilden.

Mehrschichten-Analysen zeigen, welche Flächen wirklich funktionieren. Einzelne Datenquellen täuschen. Kombinierte Auswertung offenbart die Realität.

Gängige Analysefehler vermeiden

Erfahrene Projektentwickler kennen typische Fallstricke:

  • Windkarten ohne lokale Messdaten nutzen – zu ungenau
  • Schutzgebiete ignorieren – später kostspielige Überraschungen
  • Erschließungskosten unterschätzen – versteckte Flächenkosten
  • Genehmigungsrisiken nicht bewerten – unrealistische Zeitpläne
  • Daten ohne Validierung verwenden – veraltete oder fehlerhafte Information

Kontrollieren Sie Ihre Datenquellen, hinterfragen Sie Annahmen und validieren Sie Ergebnisse gegen Ortskenntnis.

Pro-Tipp: Kombinieren Sie automatisierte GIS-Analysen mit lokaler Feldrecherche – Karten zeigen das große Bild, Vor-Ort-Besuche decken versteckte Hindernisse auf, die Daten nicht erfassen.

Rechtliche Rahmenbedingungen und Genehmigungen

Das deutsche Genehmigungssystem für Windparks ist streng und mehrschichtig. Es schützt öffentliche Interessen, kann aber auch Projekte ausbremsen, wenn Sie nicht richtig vorbereitet sind. Rechtliche Sicherheit entsteht durch Klarheit – nicht durch Hoffnung.

Genehmigungen sind keine Formalitäten. Sie sind der entscheidende Schritt zwischen Planung und Realisierung. Scheitern hier bedeutet: Investition verloren, Zeit verschwendet, Standort blockiert.

Die wichtigsten Rechtsgebiete

Windparkplanung berührt drei große Rechtsbereiche, die alle parallel beachtet werden müssen:

  • Bauplanungsrecht – Flächennutzungspläne, Bebauungspläne, städtebauliche Zulässigkeit
  • Genehmigungsrecht – BImSchG-Verfahren, technische Standards, Betreiber-Verpflichtungen
  • Umweltrecht – Naturschutz, FFH-Verträglichkeit, Umweltverträglichkeitsprüfung (UVP)

Jedes Rechtsgebiet hat eigene Behörden, Verfahrensschritte und Anforderungen. Überschneidungen schaffen Komplexität.

Das Bundes-Immissionsschutzgesetz (BImSchG)

Das BImSchG ist das Kernregelwerk für Windkraftanlagen. Es definiert, wer entscheiden darf, welche Unterlagen erforderlich sind und welche Bedingungen gelten müssen.

Der Genehmigungsprozess nach BImSchG folgt zwei Varianten:

  1. Vereinfachtes Verfahren – für kleinere Anlagen oder unproblematische Standorte
  2. Förmliches Verfahren – mit öffentlicher Beteiligung, Anhörung, formaler Entscheidung

Das förmliche Verfahren ist Standard für Windparks. Es dauert 12–18 Monate, erfordert umfangreiche Gutachten und ist nicht beliebig verkürz­bar. Behörden haben gesetzliche Fristen, Sie müssen sie respektieren.

Planungsrechtliche Anforderungen

Vor dem BImSchG-Verfahren muss planungsrechtliche Zulässigkeit geklärt sein. Das bedeutet: Der Standort darf gemäß Flächennutzungsplan oder Bebauungsplan für Windkraft genutzt werden.

Wenn keine explizite Ausweisung existiert, können Sie in Außenbereichsflächen bauen – aber nur unter strengeren Bedingungen. Planungsrechtliche Rahmenbedingungen für Repowering-Vorhaben zeigen, dass Behörden hier Handlungsspielraum haben – nutzen Sie das aus.

Umweltrechtliche Hürden

Umweltschutz ist nicht optional. Folgende Prüfungen sind typisch:

  • Artenschutz – Vorkommen geschützter Vögel, Fledermäuse, Insekten
  • FFH-Verträglichkeit – Europäische Schutzgebiete dürfen nicht beeinträchtigt werden
  • Landschaftsbild – Visuelle Beeinträchtigung angrenzender Regionen
  • Wasserschutz – Abstände zu Gewässern, Grundwasserschutz

Artenschutz ist oft der Blocker. Wenn seltene Vogelarten oder Fledermäuse vorkommen, wird die Genehmigung schwierig bis unmöglich. Frühe Artenerfassungen decken solche Risiken auf.

Rechtliche Sicherheit entsteht nicht durch optimistisches Hoffen, sondern durch systematische Risikobewertung vor Projektstart – sie schützt Sie vor kostspieligen Überraschungen später.

Behördenkommunikation: Der Schlüssel

Die Zusammenarbeit mit Behörden ist keine Bürde – sie ist Strategie. Frühzeitige Abstimmung verhindert böse Überraschungen im formellen Verfahren.

Tun Sie dies:

  • Vor-Gespräche mit Landratsamt, UNB und Gemeinde führen
  • Gutachten-Anforderungen klären statt zu raten
  • Änderungswünsche ernst nehmen und ggf. Standort anpassen
  • Transparenz wahrer als Geheimhaltung – vertrauen Sie Informationen nicht an

Behörden verfahren nach Gesetz. Wenn Sie ihre Anforderungen kennen und erfüllen, werden Sie genehmigt.

Pro-Tipp: Beauftragen Sie früh einen spezialisierten Genehmigungsberater – die fachliche Begleitung durch das System kostet Tausende Euro, spart aber Hunderttausende durch vermiedene Verzögerungen und Fehlplanungen.

Kosten, Risiken und Erfolgsfaktoren der Planung

Windparkprojekte scheitern nicht an mangelndem Wind – sie scheitern an Kostenexplosionen und unterschätzten Risiken. Wer die wirtschaftlichen Realitäten kennt, plant anders und gewinnt.

Die Planung kostet Geld, spart aber Millionen später. Das ist die zentrale Logik. Budgetierungsfehler in der Entwicklungsphase führen zu Finanzierungslücken, die Projekte kippen.

Kostenblöcke der Planung

Planungskosten entstehen in mehreren Bereichen. Jeder hat seine Größenordnung und zeitliche Dynamik.

Gutachten und Untersuchungen bilden die größte Position:

  • Windmessungen und -gutachten: 30.000–80.000 Euro
  • Umweltverträglichkeitsprüfung (UVP): 25.000–60.000 Euro
  • Artenschutzgutachten: 20.000–50.000 Euro
  • Schallgutachten: 10.000–25.000 Euro
  • Schattenwurf- und Blinkgutachten: 5.000–15.000 Euro

Zusammen addiert sich das auf 90.000–230.000 Euro pro Projekt. Das ist bevor eine Schaufel Erde bewegt wird.

Planerische und behördliche Leistungen kommen hinzu:

  • GIS-Analysen und Kartenerstellung
  • Genehmigungsmanagement und Behördenkommunikation
  • Rechtsberatung für Verträge und Abstimmungen
  • Landeschaftsplanung und Eingriff-Ausgleich-Berechnungen

Diese Positionen addieren sich oft auf 40.000–100.000 Euro.

Zur besseren Übersicht finden Sie hier die wichtigsten Kostenblöcke der Windparkplanung im direkten Vergleich:

Kostenblock Typischer Aufwand pro Projekt Wirtschaftlicher Einfluss
Windmessungen & Gutachten 30.000–80.000 Euro Bestimmt Projekteignung und Ertragsprognose
Umweltverträglichkeitsprüfung 25.000–60.000 Euro Verhindert spätere Genehmigungsprobleme
Artenschutzgutachten 20.000–50.000 Euro Reduziert das Risiko für Verzögerungen
Schall- und Schattenanalysen 15.000–40.000 Euro (gesamt) Sichert Einhaltung gesetzlicher Standards
Gesamte Planungskosten 130.000–330.000 Euro Unterschätzung führt zu Finanzierungsengpässen

Kostenüberschreitungen – Die versteckten Killer

Projekte teuern auf, wenn Planungen unvollständig waren. Steigende Bau- und Finanzierungskosten verschärfen das Problem zusätzlich. Wenn Sie 2024 mit 2022-Kostenansätzen kalkulieren, landen Sie in der Realität unterfinanziert.

Typische Kostenüberschreitungen entstehen durch:

  • Unerwartete Artenschutzanforderungen – zwingt zu Anlagenversatz oder Abschaltzeiten
  • Genehmigungsverzögerungen – Gutachten müssen nachgebessert werden
  • Netzanbindungs-Probleme – Netzausbau kostet überraschend viel
  • Grundstückskomplikationen – Verhandlungen dauern länger als geplant
  • Behördliche Nachforderungen – erst im formellen Verfahren sichtbar

Jede Verzögerung von drei Monaten kostet durchschnittlich 15.000–30.000 Euro an zusätzlichen Planungs- und Verwaltungskosten.

Projektrisiken erkennen

Risiken sind nicht alle gleich kritisch. Unterscheiden Sie zwischen managebar und projektgefährdend.

Managbare Risiken:

  • Verzögerungen bei Gutachten (kalkulierbar, zeit- und kostenintensiv)
  • Standardanforderungen von Behörden (vorhersehbar, umsetzbar)
  • Grundstückverhandlungen (langwierig, aber lösbar)

Projektgefährdende Risiken:

  • Artenschutzkonflikte ohne Lösungsansatz (kann Genehmigung verunmöglichen)
  • FFH-Verträglichkeits-Probleme (rechtlich blockierend)
  • Fehlende Netzkapazität am Standort (macht Projekt unwirtschaftlich)
  • Lokale politische Blockaden (gesellschaftliche Ablehnung)

Frühe Risikoanalyse trennt vielversprechende von hoffnungslosen Projekten. Das spart Jahre und Millionen.

Die folgende Tabelle bietet Ihnen eine strukturierte Übersicht typischer Projektrisiken und geeigneter Managementstrategien:

Risikoart Beispiel aus der Praxis Erfolgreiche Gegenmaßnahme
Artenschutzkonflikt Vorkommen seltener Vogelarten Frühe Feldbegehung und Alternativstandort
Verzögerte Behördenreaktion Nachforderungen im BImSchG-Prozess Frühzeitige Vorabstimmung und transparente Doku
Netzkapazität fehlt Kein Netzanschlusspunkt verfügbar Vorabprüfung mit Netzbetreiber
Falsche Projektkostenplanung Veraltete Preisannahmen Kostenreserve und jährliche Updates

Investition in umfassende Risikoanalyse vor Projektstart reduziert Fehlentwicklungen um 60 Prozent – das kostet 20.000 Euro und spart 500.000–2.000.000 Euro an sunk costs.

Erfolgsfaktoren – Was wirklich zählt

Sieben Dinge unterscheiden erfolgreiche von gescheiterten Windparkprojekten:

  1. Frühe Standortbewertung – Geodaten-gestützte Voranalyse vor Kostenschwelle
  2. Realistische Zeitplanung – 18–24 Monate für Genehmigung kalkulieren, nicht 12
  3. Stakeholder-Management – Gemeinde, Behörden und Nachbarn früh einbinden
  4. Netzintegration prüfen – Feststellen, ob der Standort Einspeisungskapazität hat
  5. Finanzielle Reserven – 15–20 Prozent Kostenreserve für Unerwartetes
  6. Erfahrene Teams – Genehmigungsexperten, nicht Generalisten engagieren
  7. Modularisierung – Phasen klar abgrenzen, Go/No-Go-Entscheidungen nach jeder Phase

Projekte mit strukturierter Risikoverwaltung und realistischer Kostenplanung werden genehmigt und rentabel. Die anderen scheitern.

Pro-Tipp: Nutzen Sie standardisierte Checklisten für Risikoanalyse und Kostenplanung – sie sichern ab, dass keine Kostenposition übersehen wird und erhöhen die Finanzierungschancen bei Investoren deutlich.

Typische Fehler und wie sie vermieden werden

Windparkprojekte folgen ähnlichen Fehlermustern. Wer diese kennt, umgeht sie. Unwissen kostet Millionen – Erfahrung spart sie.

Die meisten Fehler entstehen nicht durch böse Absicht, sondern durch unvollständige Information und optimistische Annahmen. Das ist menschlich – aber vermeidbar.

Fehler 1: Windpotenzial überschätzen

Die erste Versuchung ist Optimismus bei Windressourcen. Eine Windkarte zeigt Durchschnittswerte – Ihr Standort könnte schlechter sein.

Das Problem: Generalisierte Modelle täuschen. Lokale Hindernisse – Wälder, Gebäude, Geländekuppen – verändern Windfluss dramatisch. Eine Anlage 500 Meter versetzt kann 15–25 Prozent weniger Ertrag haben.

Die Lösung:

  • Lokale Windmessungen durchführen, nicht nur auf Modelle vertrauen
  • Messdaten mindestens 12 Monate sammeln – Jahresschwankungen sind erheblich
  • Vergleichbare Standorte analysieren – wie performt Wind dort wirklich?
  • Konservative Ertragsprognosen kalkulieren – lieber überraschend positiv als bitter enttäuscht

Fehler 2: Netzkapazität ignorieren

Netzengpässe und Abregelungen reduzieren Erlöse erheblich. Ein Windpark ohne Einspeisungskapazität ist ein teures Kunstwerk.

Viele Projektentwickler prüfen erst nach Genehmigung, ob der Netzanschluss machbar ist. Das ist fatal – zu diesem Zeitpunkt sind Millionen investiert und Rückzug unmöglich.

Die Lösung:

  • Netzintegration vor Standortfixierung prüfen
  • Netzbetreiber kontaktieren und Verfügbarkeit klären
  • Verstärkungsmaßnahmen und deren Kosten im Business-Plan kalkulieren
  • Abregelungswahrscheinlichkeit realistisch einschätzen

Fehler 3: Genehmigungsverfahren unterschätzen

“Wir rechnen mit 12 Monaten Genehmigung.” Das ist Wunschdenken. Realität sind 18–24 Monate – und das ohne große Probleme.

Verzögerungen in Genehmigungsverfahren werden vielfach unterschätzt. Jeder zusätzliche Monat kostet Geld und verschärft Finanzierungsprobleme.

Die Lösung:

  • Realistische 20–24 Monate Genehmigung kalkulieren
  • Puffer für Nachforderungen und Gutachten-Nachbesserungen vorsehen
  • Frühe Behördenkommunikation starten, nicht erst nach Antrag
  • Go/No-Go-Punkte setzen – nach Phase 1 Entscheidung treffen, nicht stur weitermachen

Fehler 4: Stakeholder zu spät einbinden

Gemeinden, Nachbarn und Behörden sind keine Hürde – sie sind Partner. Wer sie erst spät einbindet, schafft Widerstand statt Akzeptanz.

Die Lösung:

  • Früh mit Gemeinde sprechen – transparente Kommunikation über Planung
  • Nachbarschaftsinformation nicht unterschätzen – ein irritierter Nachbar wird zum Einsprechenden
  • Behörden früh abholen – ihre Anforderungen sind kein Geheimnis, sondern Klarheit
  • Kompromissbereitschaft zeigen – flexible Standorte sind besser als Fronten

Fehler 5: Daten nicht validieren

Veraltete Schutzgebiets-Daten, fehlerhafte Eigentumsgrenzen, ungeprüfte Höhenangaben – schlechte Daten führen zu falschen Entscheidungen.

Die Lösung:

  • Geodaten vor Nutzung mit aktuellen Quellen abgleichen
  • Feldbegehung durchführen – nicht nur Karten trauen
  • Grundbuch-Auszüge prüfen, nicht auf Vermutungen bauen
  • Externe Datenquellen kreuzchecken – wenn zwei Quellen sich widersprechen, recherchieren

Fehlerprävention durch systematische Validierung kostet Zeit am Anfang, spart aber 90 Prozent der Probleme im späteren Verfahren.

Fehler 6: Artenschutz unterschätzen

Artenschutz ist nicht Bürokratie – es ist harte Realität. Geschützte Vogelarten oder Fledermäuse können Projekte unmöglich machen.

Die Lösung:

  • Frühe Screening-Untersuchungen durchführen
  • Verdachtsflächen gezielt vor Gutachtvergabe absichern
  • Artenschutz-Konflikte real einschätzen – nicht ignorieren
  • Ausgleichsmassnahmen oder Standortversatz früh planen

Pro-Tipp: Erstellen Sie für jeden Kandidaten-Standort eine Risiko-Checkliste mit den sechs größten Fehlerquellen – das erspart Ihnen Überraschungen und hilft, Go/No-Go-Entscheidungen datenbasiert zu treffen.

Mehr Effizienz in der Windparkplanung durch präzise Geodaten und innovative Lösungen

Die komplexe Windparkplanung verlangt höchste Präzision besonders bei der Flächenanalyse und der Integration vielfältiger Geoinformationen. Oft steht man vor Herausforderungen wie unübersichtlichen Schutzgebieten, fehlender Rechtsklarheit oder ungenauen Winddaten. Genau hier setzt nefino.de an und bietet Ihnen spezialisierte Softwarelösungen und umfangreiche Datenbestände, um diese Risiken frühzeitig zu erkennen und fundierte Entscheidungen zu treffen. Mit innovativen Tools für Geoinformationen und Flächenanalysen verwandeln Sie komplexe Rohdaten in klare Erkenntnisse.

https://nefino.de

Nutzen Sie jetzt die Vorteile einer digitalen Plattform, die Ihre Windparkplanung von der Standortbewertung über die Genehmigung bis zur Realisierung begleitet. Erfahren Sie mehr über unsere Lösungen zur Optimierung Ihrer Projektentwicklung auf nefino.de und starten Sie mit Sicherheit und Effizienz in die Energiewende. Treffen Sie bessere Entscheidungen basierend auf tagesaktuellen Markt- sowie Geodaten und schaffen Sie rechtliche Klarheit dank integrierter Analysen. Beginnen Sie noch heute und sichern Sie Ihren Projekterfolg, bevor teure Fehlentwicklungen entstehen.

Häufig gestellte Fragen

Wie beginnt die Windparkplanung?

Die Windparkplanung beginnt mit einer gründlichen Standortanalyse, bei der Windressourcen, Topografie und Eigentumsverhältnisse bewertet werden.

Welche Geodaten sind für die Windparkplanung relevant?

Wichtige Geodaten sind Informationen zu Windressourcen, Topografie, Schutzgebieten, Infrastruktur und planungsrechtlichen Rahmenbedingungen.

Welche gesetzlichen Anforderungen müssen bei der Windparkplanung beachtet werden?

Es müssen verschiedene Rechtsgebiete beachtet werden, darunter das Bauplanungsrecht, Genehmigungsrecht und Umweltrecht, um eine rechtliche Genehmigung zu erhalten.

Wie kann Geoinformation die Effizienz der Windparkplanung verbessern?

Geoinformationen helfen, verborgene Potenziale und Risiken zu erkennen, indem sie präzise Daten über Standorte und Genehmigungsmöglichkeiten bereitstellen.
