Datenintegration im Projektmanagement für Energieprojekte

Datenintegration im Projektmanagement für Energieprojekte

Ein Team bespricht in einem Meeting die Entwürfe für das Projekt und tauscht sich über Details und nächste Schritte aus.


TL;DR:

  • Effiziente Datenintegration ist das Rückgrat moderner Energieprojekte und entscheidend für eine erfolgreiche IT-Transformation.
  • Sie erfordert klare Prozesse, standardisierte Formate und Verantwortlichkeiten, um Medienbrüche und Fehler zu vermeiden.

Wer heute ein Wind- oder Solarprojekt entwickelt, sitzt nicht vor einem einzigen, sauber strukturierten Datensatz, sondern vor Dutzenden Quellen, Formaten und Systemen, die selten reibungslos miteinander sprechen. Eine aktuelle Studie zeigt, dass Datenqualität der zentrale Erfolgsfaktor für IT-Transformationen in der Energiewirtschaft ist, und dass ohne verlässliche Daten KI, Cloud und jede weitere Innovation als Stückwerk enden. Dieser Leitfaden zeigt, welche technischen Grundlagen und strategischen Entscheidungen nötig sind, wo die häufigsten Fehler passieren, und wie Sie Datenintegration dauerhaft als Wettbewerbsvorteil verankern.

Inhaltsverzeichnis

Wichtige Erkenntnisse

Punkt Details
Ohne Datenqualität kein Projekterfolg Fehlerhafte oder schlecht integrierte Daten verhindern effiziente Abläufe und Innovationen.
Koordinatenabgleich ist kritisch Stimmen Koordinatensysteme nicht, kommt es zu teuren Fehlern zwischen BIM und GIS.
Edge Cases bedenken Sonderformate und fehlerhafte Eingaben sind häufig die wahren Engpässe.
CDE vereinfacht Zusammenarbeit Ein Common Data Environment erleichtert klaren Datenaustausch und reduziert Reibungsverluste.
Routine durch Standards und Kontrolle Nur mit klaren Prozessen, Kontrolle und Ownership gelingt dauerhafte Datenintegration.

Warum Datenintegration das Rückgrat moderner Energieprojekte ist

Projektentwicklung im Bereich erneuerbare Energien ist kein linearer Prozess. Planungsunterlagen, Genehmigungsdaten, Flächeninformationen, Windgutachten und Netzdaten entstehen in unterschiedlichen Phasen, bei verschiedenen Beteiligten und in inkompatiblen Formaten. Das Ergebnis sind Medienbrüche, redundante Datenpflege und, am Ende, fehlerhafte Entscheidungen.

Fakt: Laut einer adesso-Studie zu IT-Transformationen bei Energieversorgern scheitern zentrale Bausteine wie Cloud-Migration und KI-Einsatz direkt an mangelnder Datenqualität. Nicht die Technologie ist das Nadelöhr, sondern die Datenbasis, auf der sie operiert.

Schlechte Datenintegration verursacht konkrete Verluste. Ein Projektteam, das täglich Stunden damit verbringt, Informationen aus verschiedenen Systemen manuell zusammenzuführen, verliert nicht nur Zeit, sondern auch Reaktionsgeschwindigkeit auf Marktveränderungen. Fehler pflanzen sich fort: Eine falsch geokodierte Flächengrenze in der Planungsphase kann in der Bauphase zu kostspieligen Korrekturen führen.

Die Vorteile einer funktionierenden Datenintegration sind dagegen klar messbar:

  • Erhöhte Transparenz: Alle Projektbeteiligten arbeiten mit einem einheitlichen Datenstand, Versionskonflikte gehören der Vergangenheit an.
  • Schnellerer Informationsfluss: Daten aus der Planungsphase stehen sofort für Bau- und Betriebsplanung zur Verfügung, ohne manuelle Zwischenschritte.
  • Bessere Entscheidungsgrundlage: Analysen basieren auf vollständigen, konsistenten Datensätzen statt auf isolierten Teildaten.
  • KI-Bereitschaft: Nur strukturierte, qualitätsgesicherte Daten erlauben den produktiven Einsatz von maschinellem Lernen und Prognosemodellen.
  • Reduzierte Fehlerquote: Automatisierte Validierungen ersetzen manuelle Plausibilitätsprüfungen und senken das Risiko menschlicher Fehler.

Für Projektentwickler bedeutet das: Die Datenbestände im Energiemarkt müssen nicht nur vorhanden, sondern aktiv integriert und gepflegt sein. Wer das unterschätzt, verschenkt Zeit, Kapital und Wettbewerbsvorteile. Um Marktdaten optimal zu nutzen, braucht es eine durchdachte Architektur, die Informationen systematisch zusammenführt statt sie nebeneinander existieren zu lassen.

Technische Grundlagen: So funktioniert Datenintegration im Projektmanagement

Energieprojekte erzeugen Daten in mindestens drei unterschiedlichen Systemwelten: BIM (Building Information Modeling), GIS (Geographic Information System) und CDE (Common Data Environment). Jede dieser Welten hat eigene Formate, Koordinatenreferenzsysteme und Anwendungskontexte.

Vergleich zentraler Systemwelten

Dimension BIM GIS
Primärer Fokus Objektgeometrie, Attribute, Bauprozess Raumbezug, Topologie, Flächenanalyse
Standardformat IFC (Industry Foundation Classes) Shapefile, GeoJSON, WKT
Koordinatensystem Lokal oder projektspezifisch EPSG-kodiert (z. B. ETRS89)
Typische Anwender Planer, Architekten, Ingenieure Flächenentwickler, Behörden, GIS-Analysten
Integrationsrisiko Geometrieverlust bei Export Attributverlust bei Import

Das Format IFC hat sich als offener Standard etabliert, der BIM-Modelle systemübergreifend beschreibt. Der Transferpfad BIM2GIS beschreibt dabei, wie BIM-Modelle nach Abschluss von Planungsphasen oder nach Übergabe des As-Built-Zustands in ein GIS-System überführt und dort publiziert werden. Das klingt nach einem einmaligen Exportvorgang, ist in der Praxis aber eine durchgehende Aufgabe.

Schritt für Schritt zur erfolgreichen Datenintegration

  1. Systemanalyse: Alle vorhandenen Datenquellen, Formate und Systeme erfassen, inklusive Versionsinformationen und Verantwortlichkeiten.
  2. Koordinatensystem festlegen: Gemeinsames Referenzsystem (z. B. EPSG:25832 für Deutschland) als verbindlichen Standard definieren.
  3. Schnittstellenkonzept entwickeln: APIs, Datei-Exporte oder direkte Datenbankverbindungen spezifizieren.
  4. Mapping-Dokument erstellen: Attribute aus Quellsystem auf Zielsystem übertragen, Transformationsregeln festhalten.
  5. Testdatenset aufbauen: Repräsentative Beispieldaten mit bekannten Inhalten zur Validierung vorbereiten.
  6. Qualitätssicherung integrieren: Automatisierte Prüfung auf Vollständigkeit, Konsistenz und Plausibilität nach jedem Integrationsschritt.
  7. Pilotintegration durchführen: Erst mit einem überschaubaren Datensatz testen, bevor Produktionsdaten migriert werden.
  8. Dokumentation und Schulung: Prozesse dokumentieren und alle Beteiligten auf den neuen Workflow vorbereiten.

Das CDE fungiert dabei als zentrale Drehscheibe. Es standardisiert nicht nur den Datenaustausch, sondern regelt auch Zugriffsrechte, Versionshistorie und Freigabeprozesse. Geoinformationssysteme im Energiesektor spielen dabei eine Schlüsselrolle, weil sie die räumliche Dimension von Energieprojekten abbilden, die reine BIM-Modelle nicht leisten können.

Profi-Tipp: Investieren Sie frühzeitig in ein “Early Alignment Meeting” mit allen Systemverantwortlichen. Dieses einstündige Treffen zu Projektbeginn, in dem Koordinatenreferenzsysteme, Exportformate und Attributschemata verbindlich abgestimmt werden, spart typischerweise Wochen späterer Korrekturarbeit. Gerade bei Projekten mit mehreren Fachplanern zahlt sich diese Investition dreifach aus.

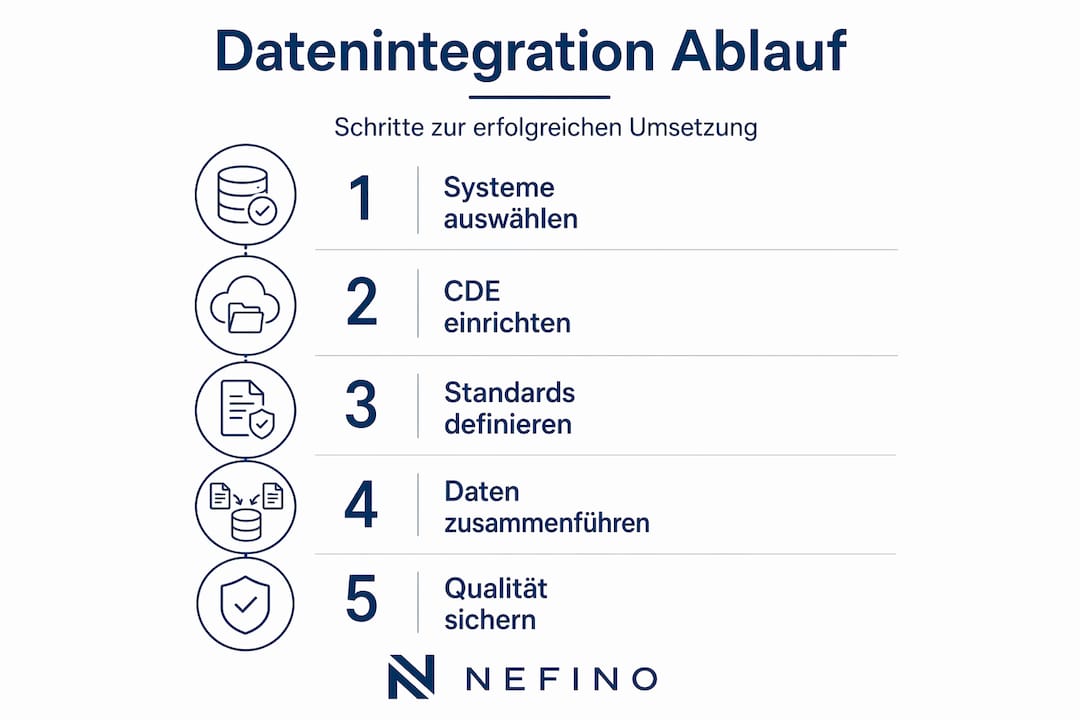

Anschauliche Darstellung: In fünf Schritten zur erfolgreichen Datenintegration

Typische Herausforderungen: Koordinaten, Qualität und Edge Cases

Selbst gut geplante Integrationsvorhaben scheitern an konkreten technischen Details. Das größte und häufigste Problem: unterschiedliche Koordinatensysteme. BIM-Modelle arbeiten oft mit projektspezifischen lokalen Koordinaten, während GIS-Systeme geo-referenzierte Systeme mit definierten EPSG-Codes verwenden.

Koordinaten- und Referenzierungsfragen sind ein Kernrisiko bei BIM-GIS-Datenintegration und werden typischerweise über Koordinatenreferenzsystem-Konzepte und Mapping-Parameter adressiert."

Ein konkretes Beispiel: Ein Windparkprojekt in Norddeutschland wird im BIM mit einer lokalen Nullpunktsetzung modelliert. Die Turbinen stehen modellseitig bei Koordinaten wie X: 0, Y: 0, während sie im GIS bei etwa 53° Nord und 9° Ost verortet sein müssen. Ohne expliziten Transformationsparameter landen die Objekte beim Import buchstäblich im falschen Land.

Typische Risikobereiche im Überblick

Ein Ingenieur prüft die Übereinstimmung zwischen BIM-Modell und GIS-Koordinaten.

Risikokategorie Symptom Lösungsansatz
Koordinatenabgleich Objekte erscheinen verschoben oder falsch platziert EPSG-Konvention verbindlich festlegen, Transformationsmatrix dokumentieren
Attributmapping Felder fehlen oder werden falsch zugeordnet Mapping-Dokument mit Quell- und Zielfeldern pflegen
Formatinkompatibilität Daten lassen sich nicht importieren Konvertierungstools und Zwischenformate einsetzen
Versionskonflikte Unterschiedliche Planungsstände in Umlauf CDE mit klarer Versionskontrolle einführen
Referenzierungsfehler Objekte ohne Lageangabe Pflichtfeld-Validierung im Importprozess

Neben diesen bekannten Risiken sind es die sogenannten Edge Cases, die Integrationsprojekte besonders ausbremsen. Damit sind Sonderfälle gemeint, die im Normalablauf nicht auftreten, aber immer dann das System zum Stillstand bringen, wenn sie unbehandelt bleiben. Dazu gehören Datensätze mit fehlenden Pflichtfeldern, ungewöhnliche Sonderzeichen in Attributnamen, Geometrien mit mehr als 10.000 Stützpunkten oder Dateien, die technisch valide sind, aber inhaltlich nicht den erwarteten Konventionen folgen.

Edge-Case-Handling ist beim datengetriebenen Integrations- und Ingestion-Layer häufig der eigentliche Engpass, nicht erst auf der Modell- oder Anwendungsebene. Das bedeutet: Parsing, Validierung und der Umgang mit unvollständigen oder nicht konformen Eingaben müssen von Beginn an mitgedacht werden.

Wer KI in der Energieplanung einsetzen will, merkt das besonders schnell. Ein schlecht trainiertes Modell kann selbst bei guten Algorithmen keine verlässlichen Ergebnisse liefern, wenn die Eingangsdaten inkonsistent sind. Die Aktualität der Marktdaten ist dabei genauso entscheidend wie deren formale Korrektheit, weil veraltete Daten korrekte Analysen und Einschätzungen unmöglich machen.

Profi-Tipp: Bereiten Sie vor jeder produktiven Integration ein standardisiertes Testdatenset vor, das mindestens fünf bekannte Problemfälle enthält, darunter fehlende Koordinaten, leere Pflichtfelder und Sonderzeichen in Attributen. Wenn Ihr Integrationsprozess diese bekannten Edge Cases besteht, ist die Wahrscheinlichkeit deutlich höher, dass auch unbekannte Sonderfälle sauber abgefangen werden.

Typische Kontrollpunkte, die sich in realen Projekten bewährt haben:

  • Geometrie-Validierung direkt nach dem Import, prüft ob alle Objekte innerhalb des erwarteten geografischen Bereichs liegen.
  • Attribut-Vollständigkeitsprüfung, stellt sicher dass alle Pflichtfelder belegt sind.
  • Duplikatserkennung auf Basis eindeutiger Objekt-Identifikatoren.
  • Plausibilitätsprüfung für numerische Werte, zum Beispiel Nabenhöhen außerhalb realistischer Bandbreiten.
  • Versionsstempel-Überprüfung, damit keine älteren Datenstände versehentlich neuere überschreiben.

Best Practices für einen integrierten Datenworkflow in Energieprojekten

Wer die technischen Grundlagen versteht und die häufigsten Fehler kennt, ist noch nicht fertig. Der Übergang vom Einzelfall zur reproduzierbaren Routine braucht Struktur. Und diese Struktur entsteht nicht durch Technologie allein, sondern durch klare Verantwortlichkeiten und definierte Prozesse.

Das bewährte Vier-Phasen-Modell

  1. Datenaufnahme: Alle relevanten Datenquellen systematisch erfassen. Wer liefert was, in welchem Format, zu welchem Zeitpunkt im Projektverlauf? Diese Bestandsaufnahme klingt trivial, wird aber erschreckend oft übersprungen.

  2. Harmonisierung: Unterschiedliche Formate, Koordinatensysteme und Attributstrukturen auf ein gemeinsames Schema überführen. Hier zahlt sich ein gut gepflegtes Mapping-Dokument aus. Jede Transformationsregel wird schriftlich fixiert, nicht mündlich vereinbart.

  3. Qualitätssicherung: Automatisierte Validierungsroutinen prüfen Vollständigkeit, Konsistenz und Plausibilität. Fehler werden nicht manuell gesucht, sondern systematisch gemeldet und protokolliert. Jeder Fehler bekommt eine definierte Reaktion: Ablehnung, Korrektur oder manuelle Prüfung.

  4. Integration und Freigabe: Erst nach bestandener Qualitätsprüfung werden Daten in das Produktivsystem übernommen. Jede Freigabe wird dokumentiert, inklusive Zeitstempel und verantwortlicher Person.

Das CDE ist dabei keine optionale Ergänzung, sondern das Fundament. Es strukturiert Verantwortlichkeiten, verhindert parallele Datenpflege und schafft eine einzige, verlässliche Quelle der Wahrheit für alle Projektbeteiligten. Geodaten und Projekttransparenz stehen in einem direkten Zusammenhang: Nur wer Geodaten sauber integriert und zugänglich macht, kann Stakeholdern jederzeit einen nachvollziehbaren Projektstatus liefern.

Die Einbindung von Stakeholdern ist dabei keine weiche Maßnahme, sondern technisch notwendig. Wenn Behörden, Grundeigentümer, Gutachter und interne Teams verschiedene Anforderungen an Datenformate stellen, müssen diese Anforderungen von Anfang an im Datenmodell berücksichtigt sein. Ein nachträglicher Umbau kostet ein Vielfaches einer sorgfältigen Vorabstimmung.

Profi-Tipp: Richten Sie kleine, automatisierte Kontrollroutinen ein, die täglich oder wöchentlich über den Datenzustand berichten. Diese Routinen müssen keine komplexen Dashboards sein. Ein einfaches Skript, das die Anzahl neu importierter Objekte, erkannte Fehler und offene Validierungen per E-Mail meldet, reicht aus, um Qualitätsprobleme früh zu erkennen, bevor sie sich in nachfolgende Prozesse fortpflanzen.

Verantwortlichkeit ist der unterschätzte Faktor. Ohne eine klar benannte Person, die für die Datenqualität eines Projekts verantwortlich ist, entsteht ein Vakuum. Jeder denkt, der andere prüft. Das Ergebnis ist niemand prüft. Die Funktion des “Data Owners” oder “Datenverantwortlichen” sollte in jedem Energieprojekt ab einer bestimmten Größe explizit besetzt sein.

Warum Datenintegration mehr als ein IT-Thema ist: Erfahrungen aus Projekten

Es gibt eine verbreitete Annahme, die uns immer wieder in Projekten begegnet: Wenn wir die richtige Software kaufen, löst sich das Datenproblem von selbst. Diese Annahme ist falsch. Und sie ist teuer.

Datenintegration scheitert selten an fehlender Technologie. Sie scheitert an mangelnder Abstimmung. An Abteilungen, die verschiedene Begriffe für dieselbe Sache verwenden. An Planern, die Dateien per E-Mail tauschen, während das CDE ungenutzt wartet. An Managemententscheidungen, die ohne Wissen der IT-Abteilung getroffen werden und neue Systeminseln erzeugen.

Das Silodenken in Energieprojekten hat strukturelle Ursachen. Planungsbüros, Gutachter, Projektierer, Investoren und Behörden bringen jeweils eigene Systeme, Prozesse und Begrifflichkeiten mit. Eine Fläche, die im GIS “Eignungsgebiet” heißt, kann im BIM als “Planungszone A” geführt sein und in der Finanzbuchhaltung als “Asset-Standort 07”. Alle meinen dasselbe, aber kein System weiß das.

Die entscheidende Erkenntnis: Qualität entsteht nicht durch mehr Daten, sondern durch Transparenz und klare Struktur. Ein Projekt mit 500 sauber integrierten Datensätzen ist besser aufgestellt als ein Projekt mit 5.000 unstrukturierten Einträgen in drei verschiedenen Systemen. Das klingt offensichtlich, wird aber in der Praxis regelmäßig missachtet, weil das Sammeln von Daten einfacher ist als das strukturierte Pflegen.

Was wirklich hilft, sind drei Maßnahmen, die über IT-Entscheidungen hinausgehen. Erstens eine klare Governance: Wer darf Daten einstellen, wer muss freigeben, wer ist bei Widersprüchen entscheidungsbefugt? Zweitens ein gemeinsames Glossar: Schlüsselbegriffe werden projektübergreifend einheitlich definiert, sodass Missverständnisse gar nicht erst entstehen. Drittens regelmäßige Daten-Reviews: Nicht einmal jährlich, sondern anlassbezogen nach jeder Projektphase.

Wer Erfahrungen mit KI-gestützten Ansätzen in der Energieplanung hat, weiß: Die Vorbereitung der Datenbasis ist zeitaufwendiger als die eigentliche KI-Implementierung. Und dieser Aufwand ist keine technische Bürde, sondern eine strategische Investition. Teams, die diese Vorarbeit leisten, treffen bessere Entscheidungen, reagieren schneller auf Veränderungen und haben am Ende höhere Projekterfolgsquoten.

Die unbequeme Wahrheit lautet: Datenintegration ist Organisationsentwicklung. Sie verändert, wie Teams zusammenarbeiten, wie Informationen fließen und wer welche Entscheidungen treffen darf. Das gelingt nicht durch Software-Einführung allein, sondern durch bewusste, konsequente Prozessgestaltung.

Ihre nächsten Schritte: Datenintegration in Energieprojekten erfolgreich umsetzen

Damit Ihre Projekte nicht an Dateninseln oder fragmentierten Schnittstellen scheitern, braucht es mehr als gute Vorsätze. Es braucht spezialisierte Tools, belastbare Geodaten und einen Partner, der die spezifischen Anforderungen erneuerbarer Energieprojekte kennt.

https://nefino.de

Nefino bietet genau diese Kombination. Als spezialisierte Plattform für den europäischen Energiemarkt stellen wir Geodaten als Service bereit, die tagesaktuelle Marktdaten, hochpräzise Flächenanalysen und geoinformationsbasierte Entscheidungsgrundlagen nahtlos integrieren. Ob Wind- oder Solarprojekt, ob frühe Standortprüfung oder fortgeschrittene Genehmigungsphase: Unser Workflow für Wind- und Solarprojekte ist darauf ausgelegt, Ihnen an jedem Projektpunkt die richtigen Daten im richtigen Format zu liefern. Sprechen Sie uns an, wenn Sie erfahren möchten, wie eine individuelle Datenanalyse Ihren nächsten Entwicklungsschritt konkret beschleunigen kann.

Häufig gestellte Fragen zur Datenintegration im Projektmanagement

Was sind die größten Stolperfallen bei der Datenintegration zwischen BIM und GIS?

Die häufigsten Probleme sind Koordinaten- und Referenzierungsfehler, weil BIM-Modelle lokale Koordinaten verwenden, während GIS-Systeme geo-referenzierte EPSG-Systeme erwarten. Ohne eine explizit dokumentierte Transformationsregel landen Objekte nach dem Import an falschen Positionen oder werden gar nicht erkannt.

Welche Rolle spielt ein Common Data Environment (CDE)?

Ein CDE ist die zentrale Plattform, auf der alle Projektbeteiligten Daten ablegen, versionieren und freigeben, wodurch parallele Datenpflege und Versionskonflikte strukturell ausgeschlossen werden. Es regelt nicht nur den Datenaustausch, sondern auch Verantwortlichkeiten und Freigabeprozesse in verteilten Projektteams.

Wie kann Datenqualität in Energieprojekten gesichert werden?

Durch definierte Standards, automatisierte Validierungsroutinen und klare Ownership entsteht eine stabile Datenbasis, denn Datenqualität ist der zentrale Erfolgsfaktor für jede IT-gestützte Innovation in der Energiewirtschaft. Regelmäßige Qualitätsprüfungen nach jeder Projektphase verhindern, dass sich Fehler unbemerkt in nachfolgende Prozesse fortpflanzen.

Welche Tools helfen beim Handling von Edge Cases im Integrationsprozess?

Standardisierte Parsing- und Validierungstools sowie vorbereitete Testdatensets mit bekannten Problemfällen helfen dabei, ungewöhnliche Eingaben frühzeitig zu erkennen und kontrolliert zu behandeln. Edge-Case-Handling sollte als fester Bestandteil jedes Integrationsprozesses geplant sein, nicht als nachträgliche Korrekturmaßnahme.
