Repowering erklärt: Effizienz-Booster für Energieprojekte

Repowering erklärt: Effizienz-Booster für Energieprojekte

Im Büro arbeitet der Projektleiter an der Planung für das Repowering.


TL;DR:

  • Repowering bezeichnet den Austausch alter Anlagen durch modernere Komponenten unter Nutzung der vorhandenen Infrastruktur, was Effizienz und Wirtschaftlichkeit steigert. Rechtlich wird es durch § 16b BImSchG geregelt, wobei nur die nachteiligen Änderungen geprüft werden, um Genehmigungsverfahren zu vereinfachen. Erfolgreiches Repowering erfordert frühzeitige Infrastrukturdaten, Stakeholder-Management und eine umfassende Projektplanung, um Kosten, Zeit und Akzeptanz zu optimieren.

Repowering wird oft mit einem simplen Anlagentausch gleichgesetzt. Das ist ein Missverständnis, das Projektentwickler teuer zu stehen kommen kann. Tatsächlich bezeichnet Repowering den gezielten Ersatz alter Anlagen durch leistungsfähigere Komponenten unter Weiterverwendung bestehender Infrastruktur, also Netzanschlüsse, Zuwegungen und genehmigte Standorte. Diese Strategie ist kein bloßer Neubau mit alten Papieren, sondern ein eigenständiges Instrument zur Effizienzsteigerung mit spezifischen rechtlichen Spielregeln und erheblichem wirtschaftlichem Potenzial.

Inhaltsverzeichnis

Wichtige Erkenntnisse

Punkt Details
Repowering mehr als Ersatz Repowering bedeutet nicht nur Ersatz, sondern strategische Modernisierung bei erneuerbaren Energien.
Genehmigungen gezielt planen Rechtliche Rahmenbedingungen wie BImSchG § 16b strukturieren Prüfpflichten und Fristen klar.
Standortvorteile sichern Repowering bietet die Chance, bewährte Standorte und Infrastruktur weiterhin wirtschaftlich zu nutzen.
Praxis-Know-how entscheidend Erfolgreiches Repowering erfordert juristische, technische und projektbezogene Expertise für optimale Ergebnisse.

Begriff und Bedeutung von Repowering in Erneuerbaren Energien

Das Wort Repowering stammt aus dem Englischen und bedeutet wörtlich „Wiederbewaffnung mit Leistung." Im deutschen Energierecht und in der Investitionspraxis hat der Begriff eine deutlich präzisere Bedeutung angenommen. Repowering beschreibt den vollständigen oder teilweisen Austausch einer Bestandsanlage durch eine modernere und leistungsfähigere Variante, wobei die vorhandene Infrastruktur am Standort so weit wie möglich weitergenutzt wird.

Wichtig ist die Unterscheidung zwischen vollständigem Repowering und teilweisem Repowering. Beim vollständigen Ansatz werden alle wesentlichen Anlagenteile ersetzt, also Rotor, Generator, Turm und häufig auch das Fundament. Beim teilweisen Austausch bleiben bestimmte Komponenten erhalten, etwa der Turm oder Teile des Fundaments, während Rotor und Gondel durch modernere Systeme ersetzt werden. Beide Varianten haben unterschiedliche Konsequenzen für Genehmigungsverfahren und Wirtschaftlichkeitsberechnungen.

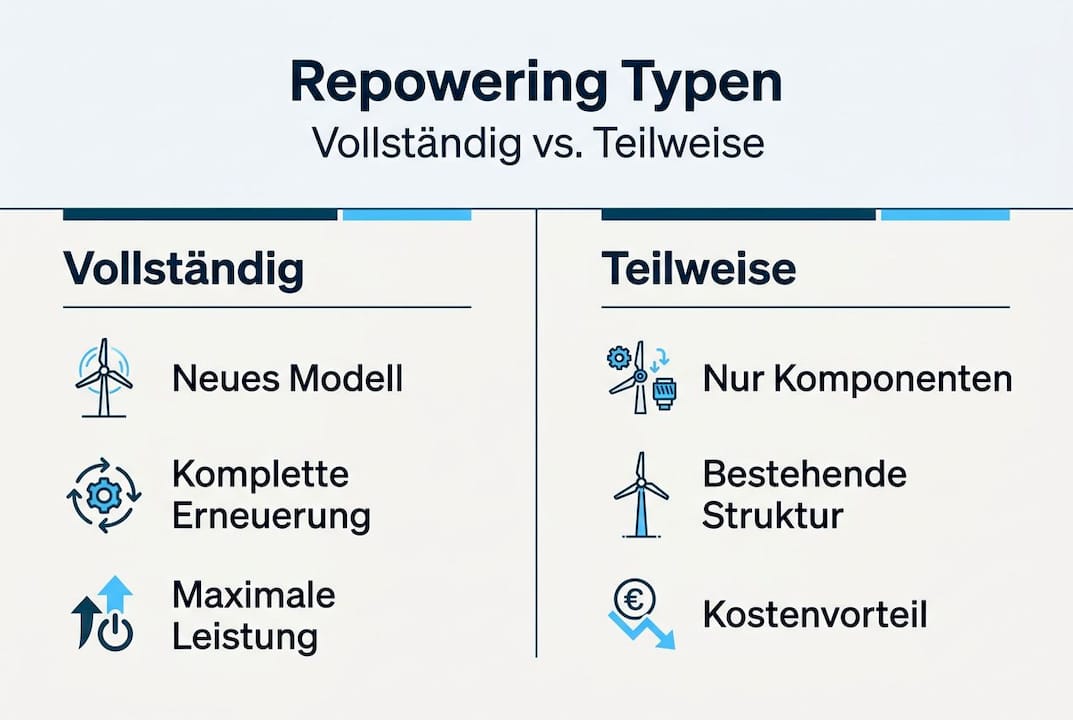

Vergleich der verschiedenen Repowering-Ansätze – eine anschauliche Übersicht

Ältere Windenergieanlagen werden typischerweise nach etwa 25 Jahren gegen leistungsfähigere Modelle ausgetauscht. Das entspricht genau dem Zeithorizont vieler Projektfinanzierungen der ersten Windkraftgeneration in Deutschland. Viele dieser Anlagen aus den 1990er- und frühen 2000er-Jahren erreichen jetzt das Ende ihrer wirtschaftlichen Nutzungsdauer, was einen massiven Repowering-Bedarf auslöst. Gleichzeitig sind neue Anlagen deutlich effizienter: Ein modernes Windrad erzeugt oft das Drei- bis Fünffache der ursprünglichen Nennleistung.

Merkmal Vollständiges Repowering Teilweises Repowering
Ersetzter Umfang Alle wesentlichen Komponenten Ausgewählte Teile (z. B. Rotor, Gondel)
Genehmigungsaufwand Höher, da Neuanlage Reduziert, abhängig von Auswirkungen
Infrastrukturnutzung Netzanschluss und Zuwegung Teile des Turms oder Fundaments
Wirtschaftlichkeit Maximaler Leistungssprung Kosteneffiziente Modernisierung
Typischer Anwendungsfall Ältere Kleinanlagen Neuere Anlagen mit Komponentenschäden

Welche Arten erneuerbarer Energien für Repowering in Frage kommen, hängt stark von der Technologiereife und dem Marktumfeld ab. Windkraft ist der klare Vorreiter, da hier die Erstgenerationsprojekte nun flächendeckend das Repowering-Stadium erreichen. Photovoltaik folgt mit zeitlichem Versatz. Entscheidend ist dabei immer die Frage: Welche Infrastrukturkomponenten können rechtssicher und wirtschaftlich sinnvoll weiterverwendet werden?

„Repowering ist kein vereinfachter Neubau. Es ist eine eigenständige Projektart mit spezifischen Rahmenbedingungen, die sowohl Chancen als auch Fallstricke birgt, die sich vom Greenfield-Ansatz fundamental unterscheiden."

Die Faustregel lautet: Je mehr von der bestehenden Infrastruktur übernommen werden kann, desto größer ist der Kosten- und Zeitvorteil gegenüber einer vollständigen Neuentwicklung. Doch dieser Vorteil ist nicht automatisch gegeben. Er muss aktiv erschlossen werden.

Rechtliche Rahmenbedingungen: Repowering im Genehmigungsverfahren

Nach der Analyse des Begriffs ist die juristische Umsetzung für den Projekterfolg entscheidend. In Deutschland regelt vor allem der § 16b des Bundesimmissionsschutzgesetzes (BImSchG) das Repowering von immissionsschutzpflichtigen Anlagen, also insbesondere von Windenergieanlagen ab einer bestimmten Größe. Dieser Paragraph wurde gezielt eingeführt, um ein vereinfachtes Genehmigungsverfahren für Repowering-Fälle zu ermöglichen.

Die rechtlichen Rahmenbedingungen der Energiewende sind komplex, aber § 16b bietet einen strukturierten Rahmen. Das Wesentliche: Eine immissionsschutzrechtliche Änderungsgenehmigung ist beim Repowering erforderlich, allerdings beschränkt auf nachteilige Auswirkungen im Verhältnis zum Ist-Zustand. Das bedeutet, nur die tatsächlich nachteiligen Änderungen gegenüber dem aktuellen Betrieb müssen vollständig geprüft werden, nicht das gesamte Projekt wie bei einer Neuanlage.

Was im Detail geprüft wird:

  • Schallimmissionen der neuen Anlage im Vergleich zur alten
  • Schattenwurf und visuelle Auswirkungen auf die Umgebung
  • Abstände zu Wohnbebauung und Naturschutzgebieten
  • Rückbauverpflichtungen für die abzubauende Altanlage
  • Standsicherheitsnachweise für weiterverwendete Komponenten
Kriterium Repowering (§ 16b BImSchG) Neugenehmigung
Prüfumfang Nur nachteilige Änderungen Vollständige Umweltprüfung
Zeitaufwand Üblicherweise kürzer Deutlich länger
Abstandsregeln Auf Ist-Zustand bezogen Auf aktuelle Richtwerte bezogen
Rückbaupflicht Ja, zeitlich gebunden Nicht anwendbar
Genehmigungsrisiko Mittel Hoch

Beim Genehmigungsprozess erneuerbarer Energien gibt es beim Repowering zudem räumliche und zeitliche Bedingungen. Der Austausch muss typischerweise innerhalb von 48 Monaten nach dem Rückbau der Altanlage erfolgen. Außerdem darf der Standort der neuen Anlage nur in einem definierten Radius zur Altanlage liegen. Diese Vorgaben sollen sicherstellen, dass es sich tatsächlich um ein Repowering handelt und nicht um einen verdeckten Neubau an einer anderen Stelle.

Ein oft unterschätzter Punkt betrifft Bauhöhenbeschränkungen bei Repowering-Projekten. Neue Anlagen sind oft deutlich höher als die Altanlagen. Das kann zu Konflikten mit Luftraumregulierungen, Radaranlagen oder lokalen Bebauungsplänen führen. Diese Einschränkungen treten bei Repowering häufiger auf als bei Greenfield-Projekten, weil der Standort historisch bedingt nicht für moderne Anlagengrößen ausgelegt wurde.

Ein weiterer wichtiger Aspekt ist die Abgrenzung zum Planungsprozess von Photovoltaikanlagen, wo ähnliche Fragestellungen bei der Modernisierung älterer Solarparks auftreten. Die Genehmigungslogik ist hier oft weniger komplex als bei Windkraft, aber die Grundprinzipien der Infrastrukturnutzung gelten gleichermaßen.

Profi-Tipp: Holen Sie das informelle Gespräch mit der Genehmigungsbehörde frühzeitig ein, bevor Sie einen formellen Antrag stellen. Viele Behörden haben bei Repowering-Projekten noch keine umfangreiche Erfahrung mit § 16b BImSchG. Ein früher Austausch hilft, Erwartungen zu alignieren und vermeidet kostspielige Antragskorrekturen in späteren Phasen.

Chancen und Herausforderungen: Warum Repowering wirtschaftlich attraktiv ist

Mit den rechtlichen Grundlagen im Hinterkopf lohnt der Blick auf wirtschaftliche Potenziale und Risiken. Repowering ist für Investoren und Projektentwickler aus mehreren Gründen besonders interessant, die über das offensichtliche Leistungsargument hinausgehen.

Ein Servicetechniker führt den Austausch von Bauteilen an einer Windkraftanlage durch.

Der stärkste wirtschaftliche Vorteil liegt im Erhalt erschlossener Standorte. Bestehende Standortvorteile bleiben erhalten und der Gesamtaufwand für Prüfungen und Genehmigungen kann deutlich reduziert werden. Das bedeutet konkret: Ein Netzanschluss, der vor 25 Jahren installiert wurde und dessen Kapazität heute noch passt, muss nicht neu beantragt werden. Das spart nicht nur Geld, sondern vor allem Zeit, die in der heutigen Projektentwicklung oft das knappste Gut ist.

Die vier zentralen wirtschaftlichen Vorteile im Überblick:

  1. Netzinfrastruktur weiternutzen: Bestehende Anschlüsse und Umspannwerke können häufig mit neuen, leistungsstärkeren Anlagen betrieben werden, sofern Kapazitätsreserven vorhanden sind.
  2. Zuwegung und Logistik: Zufahrtswege sind vorhanden und oft bereits auf Schwertransporte ausgelegt. Das reduziert Planungsaufwand und Kosten erheblich.
  3. Akzeptanz in der Region: Ein bekannter Standort erzeugt bei Anwohnern weniger Widerstand als ein vollständig neues Projekt auf bisher ungenutzter Fläche.
  4. Pachtverhältnisse: Bestehende Pachtverträge können oft verlängert oder angepasst werden, ohne aufwändige Neuverhandlungen mit vielen Grundstückseigentümern.

Statistik: Moderne Windenergieanlagen erreichen Volllaststunden von 3.000 bis 4.000 Stunden pro Jahr. Altanlagen aus den frühen 2000er-Jahren kommen oft auf 2.000 bis 2.500 Stunden. Durch Repowering kann die Energieausbeute am selben Standort verdoppelt oder sogar verdreifacht werden.

Gleichzeitig gibt es typische Hindernisse, die in der Praxis häufig unterschätzt werden. Erstens: Der Zustand der Altinfrastruktur. Kabelverbindungen, Fundamente und Zuwegungen, die 25 Jahre alt sind, entsprechen nicht mehr zwingend den aktuellen technischen Standards. Eine gründliche Zustandserfassung vor Projektbeginn ist unerlässlich.

Zweitens: Veränderte Flächennutzungsplanung. Was vor Jahrzehnten als Windvorranggebiet ausgewiesen war, muss heute nicht mehr diese Einstufung haben. Kommunen haben in den vergangenen Jahren Flächennutzungspläne überarbeitet, was Repowering-Standorte plötzlich in Konflikt mit neuen Vorschriften bringen kann.

Drittens: Stakeholder-Management. Obwohl bekannte Standorte geringeren Widerstand erzeugen, ist das keine Garantie. Nachbarn, die über Jahrzehnte gelernt haben, die Altanlage zu tolerieren, begegnen einer deutlich größeren, lauteren Neuanlage oft mit neuem Widerstand.

Die Optimierung von Wind- und Solaranlagen erfordert daher eine ganzheitliche Analyse, die technische, rechtliche und soziale Dimensionen gleichgewichtig behandelt. Wer nur auf den Leistungsvorteil schaut, übersieht die strategischen Risiken.

Profi-Tipp: Beauftragen Sie vor der formalen Projektentscheidung eine strukturierte Machbarkeitsstudie, die explizit den Zustand der Altinfrastruktur, die aktuelle Flächenplanung und den Netzanschlussstatus prüft. Diese drei Faktoren bestimmen maßgeblich, ob ein Repowering tatsächlich wirtschaftlich attraktiver als eine Neuentwicklung an einem alternativen Standort ist.

Die Vorteile moderner Photovoltaikanlagen folgen einer ähnlichen Logik: Auch dort lohnt Repowering vor allem dann, wenn der Netzanschluss der limitierende Faktor für neue Projekte ist, was in Deutschland zunehmend der Fall ist. Wer einen bestehenden Anschluss sichern kann, verschafft sich einen erheblichen Wettbewerbsvorteil.

Best-Practice-Ansätze und praktische Beispiele für Repowering-Projekte

Nach der Darstellung wirtschaftlicher Motive hilft der Praxisbezug, typische Erfolgsfaktoren und Fallstricke einzuordnen. Die Erfahrungen aus der deutschen Windkraftentwicklung zeigen deutlich, welche Faktoren über Erfolg oder Misserfolg von Repowering-Projekten entscheiden.

Die wichtigsten Erfolgsfaktoren aus realisierten Projekten:

  • Frühzeitiger Beginn der Grundbuch- und Pachtanalyse: Ältere Verträge enthalten oft Klauseln, die nicht auf Repowering ausgelegt sind und nachverhandelt werden müssen.
  • Technische Due Diligence der Altanlage: Eine vollständige Dokumentation des Ist-Zustands spart später im Genehmigungsverfahren wertvolle Zeit.
  • Einbindung der Gemeinde ab Phase 1: Frühzeitige Information und Beteiligungsangebote reduzieren Widerstand erheblich und beschleunigen formelle Verfahren.
  • Klärung der Netzanschlusskapazität vor Anlagenwahl: Erst dann kann die optimale Anlagengröße festgelegt werden, nicht umgekehrt.
  • Detaillierter Rückbauplan: Die Rückbauverpflichtung für die Altanlage ist genehmigungsrechtlich verbindlich und muss vor dem Antrag vollständig geplant sein.

Die gesetzlichen Bedingungen und Definitionen können die Projektstruktur maßgeblich beeinflussen. Ein konkretes Beispiel: Liegt die geplante neue Anlage außerhalb des zulässigen Radius zur Altanlage, greift § 16b BImSchG nicht. Das Projekt muss dann als vollständige Neuanlage genehmigt werden, was den Zeitplan um Jahre verschieben kann.

Faktor Repowering-Projekt Greenfield-Entwicklung
Standortrisiko Niedrig (bekannter Standort) Hoch (neue Flächenfindung)
Genehmigungszeit 2 bis 4 Jahre 4 bis 8 Jahre
Netzanschluss Oft vorhanden Neu zu beantragen
Akzeptanzrisiko Mittel Hoch
Investitionskosten Mittel bis hoch Hoch
Planungssicherheit Hoch Mittel
Infrastrukturkosten Niedrig bis mittel Hoch

Ein weiterer praxisrelevanter Ansatz betrifft die strategische Flächenanalyse. Wer nicht nur den unmittelbaren Repowering-Standort betrachtet, sondern das gesamte Umfeld, entdeckt oft Möglichkeiten zur Erweiterung des Projektportfolios. Angrenzende Flächen, die vor 25 Jahren noch nicht für Windkraft genutzt wurden, können heute unter veränderten rechtlichen Bedingungen in das Projekt integriert werden.

Praxisbeispiele aus der Energieplanung zeigen außerdem: Die Schrittfolge der Planung ist entscheidend. Projekte, die mit der Technologieauswahl beginnen, statt mit der Standort- und Infrastrukturanalyse, laufen häufig in Sackgassen. Wer zuerst die Rahmenbedingungen klärt und dann die Anlage auswählt, trifft deutlich bessere Entscheidungen.

Ein weiterer Aspekt betrifft die Finanzierungsstruktur. Kreditgeber behandeln Repowering-Projekte anders als Greenfield-Projekte. Einerseits ist das Standortrisiko geringer, was günstigere Konditionen ermöglicht. Andererseits verlangen Banken detaillierte Nachweise zum Zustand der übernommenen Infrastruktur und zur rechtlichen Absicherung der Standortnutzung. Wer diese Unterlagen frühzeitig vorbereitet, beschleunigt die Finanzierungsgespräche erheblich.

Nachhaltige Planung von Photovoltaik in Gebäuden folgt ähnlichen Planungslogiken, wenn ältere Dachanlagen durch leistungsfähigere Module ersetzt werden. Auch dort sind Netzanschlusskapazität, Dachstatik und vertragliche Rahmenbedingungen die entscheidenden Vorabprüfungen.

Worauf es beim Repowering wirklich ankommt: Eine praxisnahe Einordnung

Aus den gesammelten Beispielen lassen sich einige übergeordnete und überraschende Erkenntnisse ableiten, die in Standardbeschreibungen oft fehlen. Unsere Erfahrung aus der Begleitung von Energieprojekten zeigt: Das größte Missverständnis beim Repowering ist die Annahme, dass ein bekannter Standort automatisch ein einfacher Standort ist.

Das Gegenteil ist oft der Fall. Ältere Standorte tragen eine Historie mit sich, die sowohl Chancen als auch versteckte Komplexität birgt. Pachtverträge wurden vor Jahrzehnten geschlossen, als weder Repowering noch die heutigen Anlagengrößen vorstellbar waren. Grundbucheintragungen können unklar sein. Gemeinden haben ihre Planungen geändert. Und Nachbarn, die jahrelang mit einer 80-Meter-Anlage gelebt haben, sind nicht zwingend bereit, eine 200-Meter-Anlage zu akzeptieren, auch wenn sie weniger Lärm macht.

Was wirklich über Erfolg entscheidet, ist Planungsflexibilität kombiniert mit früher Verbindlichkeit. Das klingt widersprüchlich, ist es aber nicht. Die Projektstruktur muss flexibel genug sein, um auf veränderte Rahmenbedingungen zu reagieren, etwa wenn der Netzanschluss nur für eine kleinere Anlage reicht als ursprünglich geplant. Gleichzeitig müssen zentrale Entscheidungen wie die Standortbindung, die Partnerwahl und die behördliche Vorabstimmung früh verbindlich getroffen werden.

Ein zweiter unterschätzter Faktor: Die Datenqualität der Altanlage. Viele Betreiber älterer Anlagen haben keine vollständige digitale Dokumentation ihrer Anlagen, Verträge und Genehmigungen. Wer eine Altanlage erwirbt oder übernimmt, sollte die Datenerfassung als erste Projektphase behandeln, nicht als Nebentätigkeit. Fehlende Dokumente führen zu Verzögerungen im Genehmigungsverfahren, die sich direkt in Kosten niederschlagen.

Ein drittes Element betrifft das Thema Stakeholder-Management. Die verbreitete Annahme, dass lokale Widerstände bei Repowering geringer sind als bei Neuanlagen, stimmt im Durchschnitt, aber nicht universell. In Gemeinden, die bereits negative Erfahrungen mit Windkraft gemacht haben, kann Repowering sogar stärkeren Widerstand auslösen, weil die Menschen nicht mit einer dauerhaften Fortführung gerechnet haben. Frühzeitige, ehrliche Kommunikation über die geplante Anlagengröße und die erwarteten Auswirkungen ist daher kein Nice-to-have, sondern ein Projekterfolgsfaktor.

Die Best Practices in der Energieplanung bestätigen: Projekte, die Stakeholder-Engagement als strategische Investition behandeln, haben signifikant höhere Genehmigungsquoten und kürzere Verfahrensdauern. Das ist messbar und reproduzierbar.

Und noch ein letzter, oft ignorierter Punkt: Repowering ist kein Selbstläufer, auch nicht finanziell. Die Kapitalkosten für moderne Großanlagen sind erheblich. Der Leistungsvorteil ist real, aber die Wirtschaftlichkeit hängt maßgeblich von Strompreisentwicklung, EEG-Förderbedingungen und Finanzierungskosten ab. Wer diese Variablen nicht sensibel modelliert, kann mit einem funktionierenden Repowering-Projekt trotzdem eine schlechte Investitionsentscheidung treffen.

Jetzt Repowering-Projekte optimal planen mit Nefino

Repowering-Projekte stellen höchste Anforderungen an Datenqualität, rechtliche Präzision und strategische Planung. Genau hier setzt Nefino an.

https://nefino.de

Mit hochpräzisen Flächenanalysen liefert Nefino die Grundlage, um Repowering-Standorte systematisch zu bewerten, Infrastrukturpotenziale zu erkennen und rechtliche Risiken frühzeitig zu identifizieren. Der Datenservice für Energieprojekte stellt tagesaktuelle Marktdaten, Genehmigungsinformationen und Geodaten bereit, die für fundierte Investitionsentscheidungen unerlässlich sind. Wer den Investitionsprozess für erneuerbare Energien strukturiert angehen möchte, findet bei Nefino maßgeschneiderte Tools, die von der ersten Standortprüfung bis zur Projektreife führen. Kontaktieren Sie uns für eine individuelle Beratung.

Häufig gestellte Fragen zu Repowering

Was ist der Unterschied zwischen Repowering und Neubau?

Beim Repowering werden vorhandene Standorte und Infrastruktur weitergenutzt, während beim Neubau alles von Grund auf neu geplant und errichtet wird. Das reduziert beim Repowering Kosten und Genehmigungsaufwand erheblich.

Wann ist eine Änderungsgenehmigung nach BImSchG § 16b erforderlich?

Eine Genehmigung nach § 16b für vollständigen oder teilweisen Austausch ist erforderlich, wenn wesentliche Auswirkungen im Vergleich zum Ist-Zustand zu erwarten sind. Das Verfahren ist im Vergleich zur Vollgenehmigung vereinfacht, aber nicht entbehrlich.

Welche Vorteile bietet Repowering für Investoren?

Repowering erhält Standorte und Erschließungsvorteile wie Netzanschlüsse und Zuwegungen und spart dadurch erhebliche Kosten gegenüber einer vollständigen Neuentwicklung. Gleichzeitig ermöglicht es signifikante Leistungssteigerungen an wirtschaftlich erprobten Standorten.

Gibt es Fristen oder Abstandsregeln beim Repowering?

Ja, zeitliche und räumliche Bedingungen gelten: Der Austausch muss typischerweise innerhalb von 48 Monaten nach dem Rückbau der Altanlage erfolgen, und die neue Anlage darf nur in einem definierten Radius zum ursprünglichen Standort errichtet werden.

Empfehlung
