Netzanschlusskosten Windpark: So kalkulieren Sie projektspezifisch

Netzanschlusskosten Windpark: So kalkulieren Sie projektspezifisch

Das Umspannwerk sorgt für die Anbindung des Windparks ans StromnetzSymbolbild, KI-generiert

Für einen Onshore-Windpark sollten Sie vorläufig mit rund 82 bis 116 €/kW an Anschluss-CAPEX rechnen, wobei Trassenlänge und Übergabestation die Haupttreiber sind. Nach §16 und §17 EEG tragen Sie als Anlagenbetreiber die unmittelbaren Anschlusskosten bis zum Verknüpfungspunkt, während der Netzbetreiber den weiteren Netzausbau trägt. Der nächste Schritt: parallel eine Netzbetreiberanfrage stellen und gleichzeitig eine eigene Trassen- und Netzstrukturanalyse starten.


Kurz gesagt:

  • Wenn eine vorhandene Station mitgenutzt werden kann, liegt das mögliche Einsparpotenzial bei 1,5 bis 2 Millionen Euro; Kabel kosten je Kilometer 40.000 bis 100.000 Euro.
  • Für die Grobkalkulation wird die Luftlinie häufig mit dem Faktor 1,5 angesetzt; zusätzlich empfiehlt sich ein Kostenpuffer von rund 43 Prozent.
  • Fordern Sie mindestens zwei Verknüpfungspunktvarianten samt Kosten an und erstellen Sie parallel eine eigene Trassenanalyse, statt auf den ersten Netzbetreibervorschlag zu warten.
  • Ein Standort mit längerer Trasse kann günstiger sein als ein kurzer Anschluss, wenn am nahen Umspannwerk Kapazität fehlt und Verstärkungen nötig werden.
  • Bei Speicher, Solar oder Repowering muss die gemeinsame Anschlussleistung geprüft werden; vorhandene Infrastruktur kann helfen, doch Stationen benötigen womöglich eine Erweiterung.

Nefino
Netzanschluss frühzeitig besser planen
Nefino unterstützt die Planung erneuerbarer Energieprojekte mit Flächenanalysen, Marktdaten und Geodaten für fundierte Entscheidungen.

Nefino kennenlernen

Inhaltsverzeichnis

Welche Einzelposten bilden die Netzanschlusskosten?

Die Netzanschlusskosten eines Windparks setzen sich aus mehreren, technisch klar abgrenzbaren Blöcken zusammen. Wer die Treiber kennt, kann frühzeitig gegensteuern, statt am Ende der Planung von der Rechnung überrascht zu werden.

  • Parkinterne Verkabelung: Mittelspannungskabel zwischen den Anlagen und der Sammelschiene, Kosten hängen von Kabelquerschnitt, Bodenverhältnissen und Leitungslänge ab.
  • Übergabestation beziehungsweise Umspannwerk: die größte Einzelposition, mit Transformatoren, Schaltanlagen und Gebäudetechnik.
  • Trassenbau zum Verknüpfungspunkt: Tiefbau, Genehmigungen und gegebenenfalls Freileitungsmasten, je nach Geländeform und Eigentumsverhältnissen.
  • Schutz-, Mess- und Fernwirktechnik: Schutzrelais, Zählerkonzept nach Bilanzkreisvorgaben und die Anbindung an die Netzleitstelle.

Ein eigenes Umspannwerk ist nicht automatisch die teuerste Variante: Fallbeispiele aus der Praxis zeigen, dass ein vermiedenes eigenes Umspannwerk ein Einsparpotenzial von etwa 1,5 bis 2 Millionen Euro darstellen kann, wenn eine vorhandene Station mitgenutzt wird. Ein Kilometer Kabel kostet dabei je nach Spannungsebene und Untergrund grob 40.000 bis 100.000 Euro.

Wichtig ist die rechtliche Abgrenzung: Die unmittelbaren Anschlusskosten bis zum Verknüpfungspunkt tragen Sie selbst, der Netzausbau ab diesem Punkt liegt beim Netzbetreiber, wie es §16 Absatz 2 und §17 EEG festlegen. Diese Grenze entscheidet maßgeblich darüber, welche Posten überhaupt in Ihrer eigenen Kalkulation auftauchen.

Investitionsnebenkosten für die Netzanbindung machen laut Branchenerhebung rund 15 bis 23 Prozent der gesamten Nebenkosten eines Windparkprojekts aus, mit einer hohen Schwankungsbreite zwischen einzelnen Standorten.

Template: Grobkalkulation für projektspezifische Netzanschlusskosten

Eine belastbare Grobschätzung braucht keine vollständige Netzplanung, sondern fünf Eingangsgrößen und eine einfache Rechenlogik.

  1. Leistung des Windparks in Megawatt bestimmen, da sie Kabelquerschnitt und Stationsgröße skaliert.
  2. Luftlinienentfernung zum geplanten Verknüpfungspunkt messen, am besten anhand mehrerer Netzpunkt-Alternativen.
  3. Trassenfaktor anwenden: Netzbetreiber rechnen für Grobkosten häufig mit dem 1,5-fachen der Luftlinie, um Umwege und Grundstücksgrenzen abzubilden.
  4. Spannungsebene und Bodenfaktor einsetzen, da Fels, Grundwasser oder Bebauung den Tiefbau deutlich verteuern.
  5. Puffer von rund 43 Prozent auf die Gesamtsumme legen, orientiert an der Streuung, die Branchenerhebungen für Netzanbindungskosten ausweisen.

Die Formel lautet: (Luftlinie × Trassenfaktor × Kabelkosten pro Kilometer) plus Übergabestation plus parkinterne Verkabelung plus Schutz- und Regeltechnik, zuzüglich Puffer.

Ein Beispiel für einen 60-Megawatt-Park, rein illustrativ mit angenommenen Werten: Luftlinie 4 Kilometer, Trassenfaktor 1,5, also 6 Kilometer Trasse. Bei angenommenen 70.000 Euro pro Kilometer ergeben sich 420.000 Euro für die Trasse. Addiert man eine angenommene Übergabestation für 2,2 Millionen Euro, parkinterne Kabel für 500.000 Euro und Schutztechnik für 300.000 Euro, kommt man auf 3,42 Millionen Euro vor Puffer, mit 43 Prozent Aufschlag auf rund 4,89 Millionen Euro.

Posten Illustrativer Wert
Trasse (6 km × 70.000 €) 420.000 €
Übergabestation 2,2 Millionen Euro
Parkinterne Verkabelung 500.000 €
Schutz- und Regeltechnik 300.000 €
Zwischensumme 3,42 Millionen Euro
Mit Puffer (43 %) rund 4,89 Millionen Euro

Technisch-ökonomische Hebel zur Reduktion der Anschlusskosten

Wer frühzeitig ansetzt, kann die Anschlusskosten spürbar beeinflussen, ohne an der Netzqualität zu sparen.

  • Netzverknüpfungspunkt aktiv prüfen: Netzbetreiber ermitteln den Vorschlag oft anhand pauschaler Trassenannahmen, ein eigener gesamtwirtschaftlicher Vergleich mehrerer Alternativen kann günstigere Varianten offenlegen.
  • Kabelquerschnitt optimieren: ein größerer Querschnitt erhöht die Anschaffungskosten, senkt aber die Verlustleistung über die Betriebsdauer, eine Abwägung lohnt sich bei längeren Trassen.
  • Vorhandene Infrastruktur mitnutzen: Überbauung und Kooperation mit Nachbarprojekten können laut Praxisbeispielen von den Windenergietagen 2025 Zeit bis zur Inbetriebnahme verkürzen und Anschlusskosten senken.
  • Flexible Netzanschlussvereinbarungen prüfen: ein näherer, leistungsgeminderter Anschluss kann wirtschaftlich günstiger ausfallen als ein weit entfernter Vollanschluss.
  • Redispatch-Risiko einkalkulieren: Abregelungsphasen gehören in die Ertragsmodellierung, nicht erst in die Nachkalkulation.

Profi-Tipp: Fordern Sie beim Netzbetreiber immer mindestens zwei Verknüpfungspunkt-Varianten mit Kostenangabe an, bevor Sie sich auf eine Trasse festlegen.

Checkliste für Antrag, Verhandlung und Beschaffung

Ein strukturierter Ablauf verhindert Verzögerungen, die am Ende teurer sind als jede Trassenoptimierung.

  1. Technische Basisunterlagen zusammenstellen: Lageplan, Leistung, geplante Anlagentypen und Bodengutachten, normkonform nach VDE-AR-N 4110 beziehungsweise 4120.
  2. Ansprechpartner beim zuständigen Netzbetreiber frühzeitig identifizieren und einen verbindlichen Zeitplan für die Netzverträglichkeitsprüfung vereinbaren.
  3. Eigene Grobkostenschätzung parallel erstellen, um die Vorschläge des Netzbetreibers fachlich einordnen und gegebenenfalls Alternativen begründet vorschlagen zu können.
  4. Ausschreibung für Tiefbau und Übergabestation mit klar definiertem Leistungsumfang und Vertragsklauseln zu Mehrkosten bei Bodenrisiken aufsetzen.
  5. Verhandlungsprioritäten festlegen: Trassenfaktor, Regelungen zu Mehrkosten, verbindliche Fristen und Abnahmekriterien.

Unvollständige, nicht normkonforme Unterlagen sind laut VDE FNN eine der Hauptursachen für Verzögerungen im Anschlussverfahren, ein sauberer Unterlagensatz beim ersten Antrag spart oft Wochen.

Einfluss von Regionalität und Netzrestriktionen auf die Netzanschlusskosten

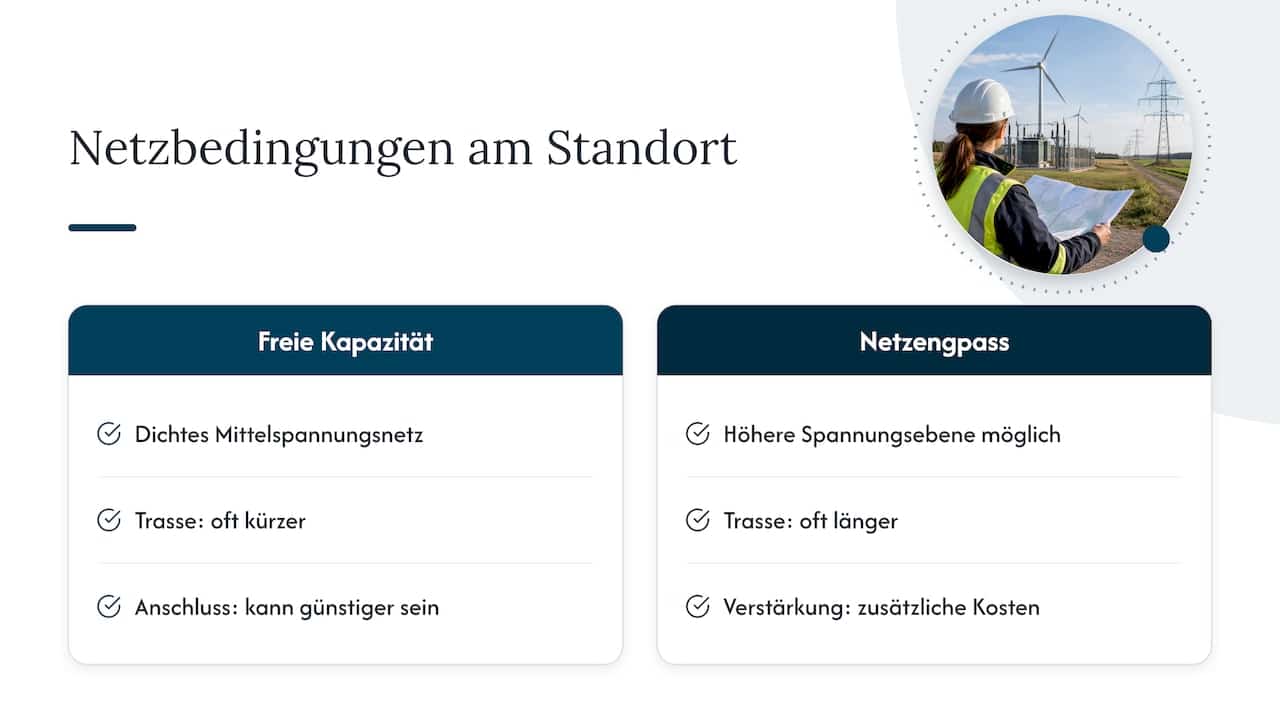

Die Kosten für denselben Windpark können an zwei Standorten mit identischer Leistung deutlich auseinanderliegen, je nachdem wie nah das bestehende Netz mit ausreichender Kapazität liegt. In Regionen mit dichtem Mittelspannungsnetz und freien Kapazitäten, etwa in Teilen Norddeutschlands mit bestehender Windenergieinfrastruktur, fällt die Trasse oft kürzer aus. In Gebieten mit Netzengpässen verlangt der Netzbetreiber dagegen häufig eine höhere Spannungsebene oder eine längere Anbindung an das nächste freie Umspannwerk.

Regionale Netzrestriktionen zeigen sich auch in den NEP-Kostenschätzungen, die für Kabel, Freileitungen und Stationen je nach Spannungsebene stark unterschiedliche Bandbreiten ausweisen. Für die Projektplanung bedeutet das: Eine Standortbewertung sollte nie nur die Luftlinie betrachten, sondern auch die tatsächlich freie Kapazität am nächstgelegenen Umspannwerk. Ein Standort mit längerer Trasse, aber freier Kapazität, kann am Ende günstiger sein als ein kurzer Anschluss an ein bereits ausgelastetes Netzsegment, das teure Verstärkungsmaßnahmen erfordert.

Wer mehrere potenzielle Standorte vergleicht, sollte die Netzsituation parallel zur Flächenbewertung prüfen, idealerweise mit aktuellen Geodaten zu Leitungsverläufen und Umspannwerkskapazitäten in der Region.

Einfluss von Regionalität und Netzrestriktionen auf die Netzanschlusskosten, overview diagramSymbolbild, KI-generiert

Integration von Speichern oder Sektorkopplung und deren Einfluss auf Netzanschlusskosten

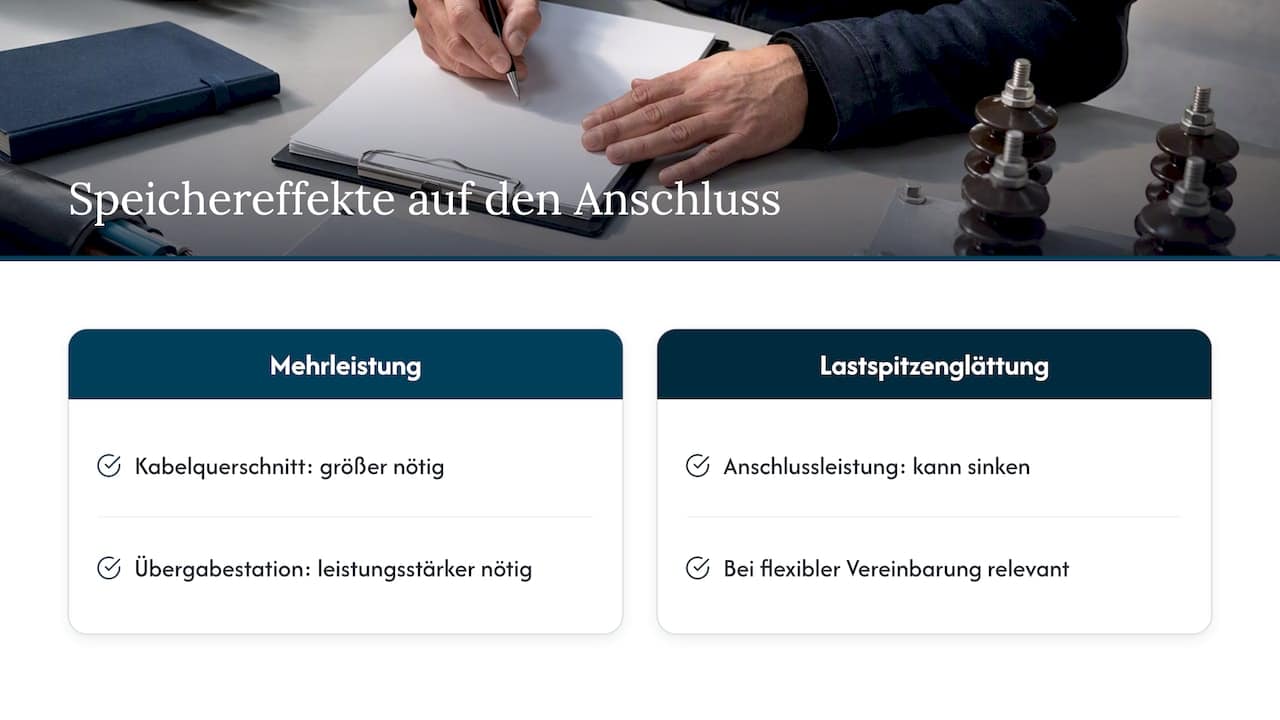

Ein Batteriespeicher am selben Netzverknüpfungspunkt verändert die Anschlusskostenstruktur in zwei Richtungen. Einerseits erhöht sich die anzuschließende Gesamtleistung, was größere Kabelquerschnitte oder eine leistungsstärkere Übergabestation nötig machen kann. Andererseits kann ein Speicher helfen, Lastspitzen zu glätten und damit die vom Netzbetreiber geforderte Anschlussleistung am Verknüpfungspunkt zu reduzieren, was bei flexiblen Netzanschlussvereinbarungen wirtschaftlich relevant wird.

Zwei Wirkungen des Speichers auf AnschlusskostenSymbolbild, KI-generiert

Sektorkopplung, etwa die Kombination mit einem Elektrolyseur oder einer Wärmepumpenanwendung vor Ort, verändert das Lastprofil zusätzlich und kann unter bestimmten Bedingungen den Bedarf an zusätzlicher Netzkapazität senken, weil ein Teil der erzeugten Energie direkt vor Ort verbraucht wird statt vollständig eingespeist zu werden. Das setzt allerdings eine eigene technische und genehmigungsrechtliche Prüfung voraus, da Mess- und Bilanzkreiskonzepte für solche Hybridanschlüsse komplexer ausfallen als bei einem reinen Windpark.

Für die Kostenkalkulation gilt: Jede zusätzliche Erzeugungs- oder Verbrauchseinheit am selben Verknüpfungspunkt muss in die technische Mindestanforderung nach VDE-AR-N 4110 oder 4120 einbezogen werden, bevor eine belastbare Grobschätzung möglich ist. Eine frühe Abstimmung mit dem Netzbetreiber über das geplante Gesamtkonzept verhindert spätere Nachforderungen bei Schutz- und Messtechnik.

Möglichkeiten und Verfahren der Netzanschlussfinanzierung inklusive Fördermöglichkeiten

Die Netzanschlusskosten eines Windparks werden in der Praxis meist über die ohnehin laufende Projektfinanzierung abgedeckt, also als Teil der Gesamtinvestition, die über Eigenkapital und Fremdkapital von Banken oder Infrastrukturinvestoren getragen wird. Eine gesonderte Förderung speziell für den Netzanschluss selbst existiert im deutschen Fördersystem nicht in Form eines eigenen Zuschussprogramms, die Wirtschaftlichkeit des Anschlusses fließt stattdessen in die Finanzierungsentscheidung für das Gesamtprojekt ein.

Banken und Finanzierungspartner verlangen in der Regel eine belastbare Kostenschätzung für den Netzanschluss bereits in einer frühen Projektphase, da dieser Posten einen relevanten Anteil der Investitionsnebenkosten ausmacht. Eine zu grobe oder zu optimistische Schätzung kann in der Finanzierungsprüfung zu Nachfragen oder höheren Risikoaufschlägen führen. Deshalb lohnt es sich, die eigene Grobkalkulation mit den tatsächlichen Angaben des Netzbetreibers frühzeitig abzugleichen und Abweichungen zu dokumentieren.

Ein Finanzierungspuffer, der die in Branchenerhebungen beobachtete Kostenstreuung bei der Netzanbindung berücksichtigt, erleichtert die Verhandlung mit Kreditgebern, weil er mögliche Mehrkosten bei Trassenführung oder Bodenverhältnissen bereits einpreist.

Sonderfälle wie Hybrid- oder Repowering-Projekte und deren Netzanschlusskostenstruktur

Bei Repowering-Projekten verändert sich die Netzanschlusskostenstruktur grundlegend, weil häufig eine bereits bestehende Trasse und ein bestehender Verknüpfungspunkt genutzt werden können. Das senkt tendenziell die Trassenkosten, verlangt aber meist eine Prüfung, ob die vorhandene Übergabestation die höhere Leistung neuer, größerer Anlagen überhaupt aufnehmen kann. Oft ist eine Erweiterung oder ein Austausch von Transformatoren nötig, was wiederum eigene Investitionskosten auslöst, die in der Grobkalkulation separat ausgewiesen werden sollten.

Hybridprojekte, bei denen Wind und Solar denselben Netzanschluss teilen, bringen eine andere Herausforderung: Die Anschlussleistung muss für beide Erzeugungsarten gemeinsam dimensioniert werden, wobei die Gleichzeitigkeit von Wind- und Solareinspeisung die tatsächlich benötigte Spitzenleistung am Verknüpfungspunkt beeinflusst. Eine sorgfältige Analyse der Standortbewertung für beide Technologien hilft, die Anschlussleistung realistisch zu dimensionieren, statt die Einzelleistungen einfach zu addieren.

In beiden Fällen gilt die gleiche rechtliche Grundlage wie bei einem Neubau: Die unmittelbaren Anschlusskosten trägt der Anlagenbetreiber nach §16 und §17 EEG, unabhängig davon, ob es sich um eine Neuanlage oder eine Repowering-Maßnahme handelt. Eine frühzeitige Repowering-Potenzialanalyse zeigt, ob die bestehende Netzinfrastruktur die geplante neue Leistung überhaupt tragen kann.

Autor-Perspektive: Prioritäten und häufige Planungsfehler

Der größte Planungsfehler, den ich in Projekten immer wieder sehe: Teams warten auf die Antwort des Netzbetreibers, statt parallel eine eigene Netzanalyse zu erstellen. Das kostet Wochen, manchmal Monate, die man sich sparen kann. Wer selbst mehrere Verknüpfungspunkte durchrechnet, kann dem Netzbetreiber begründete Alternativen vorlegen, statt dessen ersten Vorschlag einfach zu akzeptieren.

Genauso unterschätzt wird die frühe interdisziplinäre Abstimmung. Elektroplanung, Tiefbau und Vermarktung sollten von Anfang an am selben Tisch sitzen, denn eine Trassenentscheidung, die aus Sicht der Elektroplanung optimal ist, kann im Tiefbau unerwartet teuer werden.

, Christian

Kurz: Wie Nefino konkret unterstützt

Bevor Sie Wochen auf die Netzbetreiber-Antwort warten, liefern wir Ihnen die Datengrundlage für eine eigene, belastbare Vorabeinschätzung. Mit unserer Flächenanalyse prüfen wir Trassenvarianten und Eigentumsverhältnisse projektspezifisch, oft innerhalb von 24 Stunden bei der Einzelflächenanalyse.

Nefino

  • Trassen-Vorqualifizierung: wir bewerten mögliche Netzverknüpfungspunkte anhand aktueller Geodaten, bevor Sie sich auf eine Variante festlegen.
  • Projektweite Voranalyse: mit Nefino.LI Projects behalten Sie mehrere Standorte und deren Anschlusssituation im Überblick.
  • Benchmarks für die Kalkulation: unsere Geodatenbank liefert die Grundlage, um eigene Kostenannahmen gegenüber dem Netzbetreiber fachlich zu untermauern.

Für eine erste Einschätzung Ihres konkreten Standorts erreichen Sie uns über Nefino.LI Projects.

FAQ

Wer trägt die Netzanschlusskosten bei einem Windpark?

Als Anlagenbetreiber tragen Sie die unmittelbaren Anschlusskosten bis zum Verknüpfungspunkt, während der Netzbetreiber den Netzausbau ab diesem Punkt finanziert. Diese Aufteilung ist in §16 Absatz 2 und §17 EEG festgelegt.

Wie hoch sind die Netzanschlusskosten für einen Windpark typischerweise?

Branchenerhebungen beziffern die Netzanbindungskosten im Mittel auf etwa 82 bis 116 €/kW, mit erheblicher Streuung je nach Trassenlänge und Netzsituation vor Ort. Eine projektspezifische Grobkalkulation mit eigenen Eingangsdaten liefert belastbarere Werte als ein pauschaler Richtwert.

Welche technischen Normen gelten für den Netzanschluss eines Windparks?

Maßgeblich sind VDE-AR-N 4110 für Mittelspannungsanschlüsse und VDE-AR-N 4120 für Hochspannungsanschlüsse. Unvollständige, nicht normkonforme Unterlagen zählen zu den häufigsten Ursachen für Verzögerungen im Anschlussverfahren.

Wie lässt sich der Netzanschlusspunkt kostengünstig bestimmen?

Der Netzbetreiber rechnet bei der ersten Grobkostenabwägung häufig mit dem 1,5-fachen der Luftlinienentfernung als Trassenannahme. Eine eigene Analyse mit genauerem Trassenverlauf und Bodendaten kann diese Schätzung oft unterbieten und einen günstigeren Verknüpfungspunkt begründen.

Welchen Puffer sollte ich bei der Kostenschätzung einplanen?

Ein Puffer von rund 43 Prozent orientiert sich an der Schwankungsbreite, die Branchenerhebungen für Netzanbindungskosten ausweisen. Dieser Aufschlag deckt typische Unsicherheiten bei Bodenverhältnissen, Trassenführung und Stationsauslegung ab.

Quellen
